Kategória | Infrastrukturális projektek |
---|---|
Év | 2022 |
Ország | Colombia |
Szervezet | Prefabricados Andinos de Colombia |
Szerző | Preansa SAS |
Ügyfél | Consesión Vial de los Llanos |
Az építmény helye | Vereda Iguamena - Escuela Cayagua Corredor Víal Villavicencio-Yopal, Casanare. Depto (Meta) |
Tags |
Construcción de 8 puentes peatonales entre Aguazul y Yopal en el departamento del Casanare. La cimentación es fundida en sitio y la superestructura se realiza con elementos prefabricados, los cuales se fabrican en la planta de producción de Preansa Colombia en Madrid – Cundinamarca, y se trasladan al sitio por medio de transportes especializados.

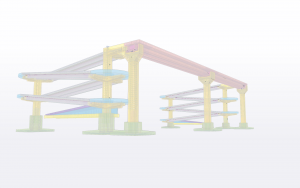

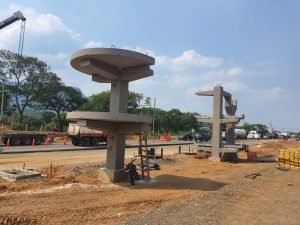

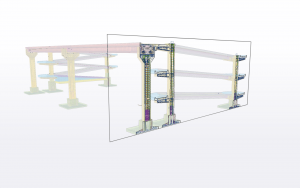

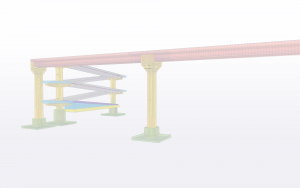

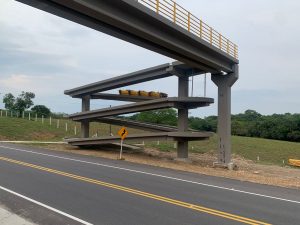

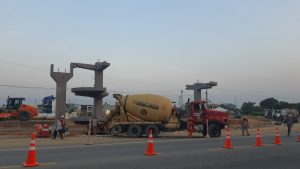

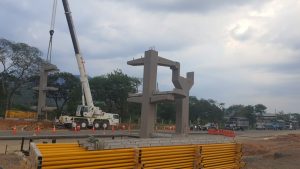

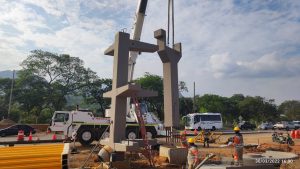

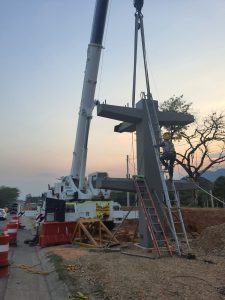

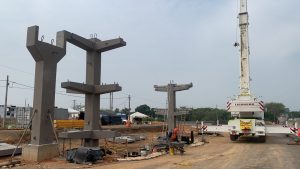

Una vez están en el sitio los elementos prefabricados se ensamblan entre ellos para conformar tanto las rampas como las pasarelas. Los elementos verticales se fabrican armados y los elementos horizontales para rampa y pasarela, se fabrican pretensados. En la mayoría de los casos, las piezas que conforman las plataformas de rampa y pasarela, llegan con sus barandas instaladas desde planta para dar mayor agilidad en la construcción. Mientras la cimentación es construida en el sitio, los elementos de la superestructura son fabricados en la planta de producción, dando avance en ambas actividades de manera simultánea. El proceso de cimentación puede tardar entre 4 y 6 semanas, dependiendo de si es profunda o superficial.

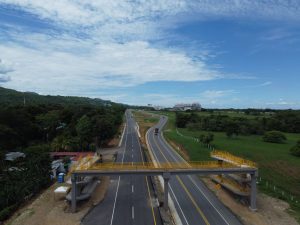

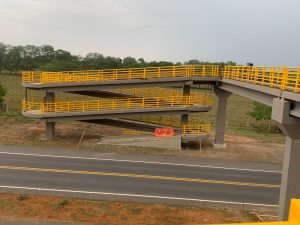

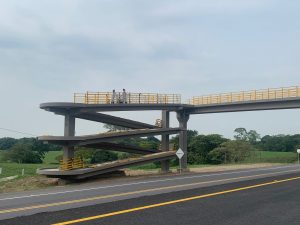

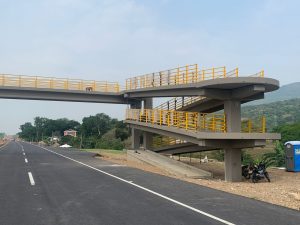

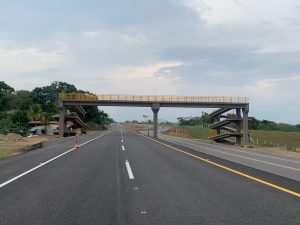

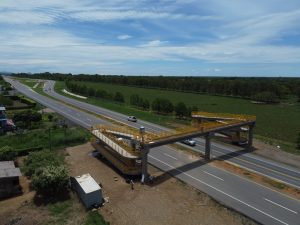

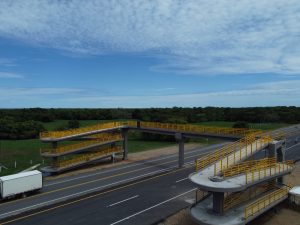

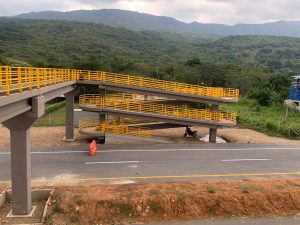

Un puente peatonal se instala en 8 días y en total la superestructura tarda alrededor de 4 semanas en ser terminada por completo. En total, un puente peatonal con este sistema puede tardar alrededor de 2 meses en construirse por completo incluyendo la cimentación.
Construction of 8 pedestrian bridges between Aguazul and Yopal in the department of Casanare. The foundation is cast on site and the superstructure is made with prefabricated elements, which are manufactured at the Preansa Colombia production plant in Madrid – Cundinamarca, and are moved to the site by means of specialized transport.
Once they are on site, the prefabricated elements are assembled together to form both the ramps and the walkways. The vertical elements are manufactured reinforced and the horizontal elements for the ramp and walkway are manufactured prestressed. In most cases, the pieces that make up the ramp and walkway platforms arrive with their railings installed from the plant to provide greater agility in construction. While the foundation is built on site, the elements of the superstructure are manufactured in the production plant, making progress in both activities simultaneously. The foundation process can take between 4 and 6 weeks, depending on whether it is deep or shallow.
A pedestrian bridge is installed in 8 days and in total the superstructure takes around 4 weeks to be completely finished. In total, a pedestrian bridge with this system can take around 2 months to be completely built including the foundation.
