Category | Commercial Projects |
---|---|
Year | 2025 |
Country | Poland |
Organization | Precast spółka z o.o. |
Author | Precast spółka z o.o. |
Place of construction | Dublin |
Tags | PrefabConcreteTekla StructuresTrimble ConnectSteel |
Ballyfermot – Zespół mieszkaniowy na terenach De La Salle, Dublin
Projekt Ballyfermot to jeden z największych kompleksów mieszkaniowych realizowanych obecnie w Dublinie. Na terenie dawnych gruntów De La Salle zaplanowano ponad 900 lokali mieszkalnych w formie apartamentów, mieszkań typu podwójnego i potrójnego. Budynki o zróżnicowanej wysokości – od niskich, kameralnych 2–3 kondygnacyjnych bloków, po wieżowce przekraczające 12 kondygnacji – został zaprojektowany w układzie kaskadowych kwartałów z dziedzińcami. Projekt charakteryzuje się bogatym zróżnicowaniem formy oraz obecnością balkonów i tarasów dachowych, które podkreślają jego nowoczesny i miejski charakter.
Zakres naszej pracy
Nasz zespół projektowy odpowiadał za kompleksowe opracowanie dokumentacji projektowej, wykonawczej oraz warsztatowej dla znaczącej części inwestycji. Dotychczas opracowaliśmy dokumentację dla:
• jednego z trzech bloków B,
• czterech bloków C,
• sześciu bloków D,
• dwóch bloków F,
• obecnie prowadzimy prace nad czterema blokami G,
• w przygotowaniu są także bloki H oraz A.

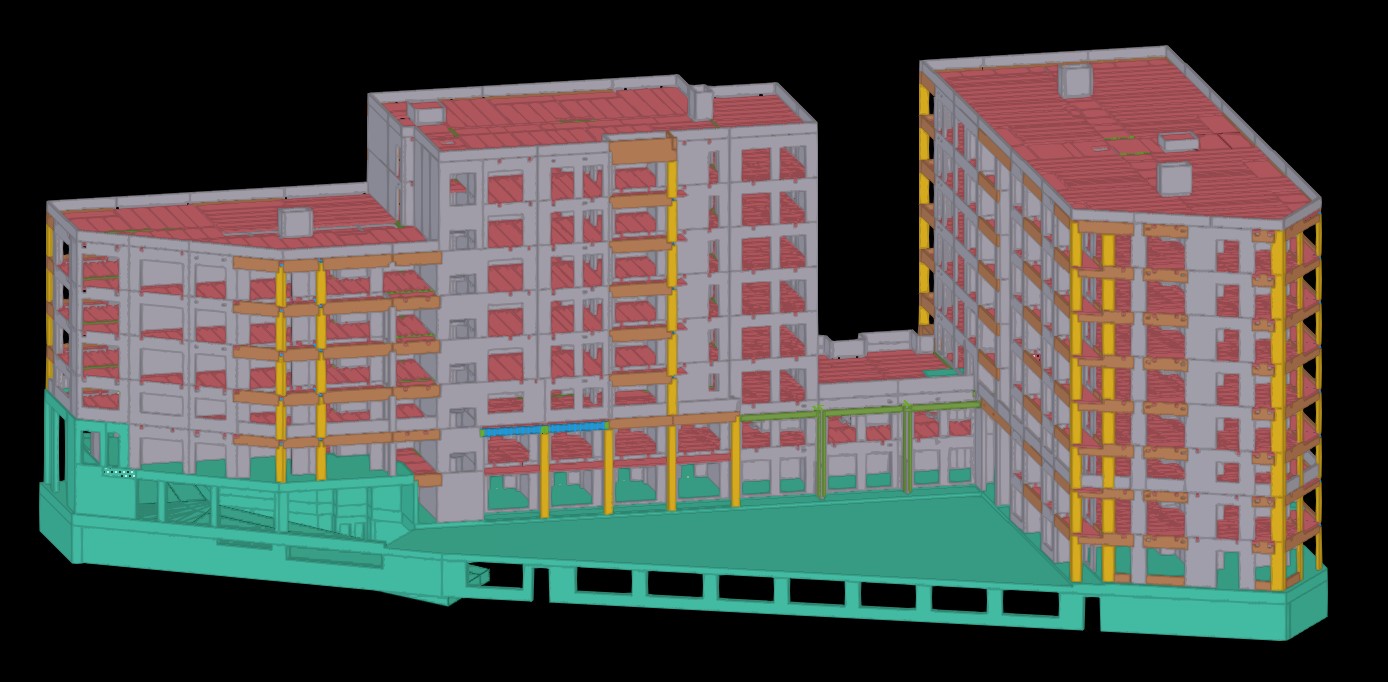

Rozwiązania konstrukcyjne
Projekt bazuje na konstrukcji prefabrykowanej, obejmującej między innymi:
• ściany prefabrykowane o grubości 200 mm i 250 mm,
• prefabrykowane płyty stropowe (pełne sprężone 100mm oraz 150mm, kanałowe 200mm oraz zbrojone). Typowa grubość stropu to 290 mm,
• Biegi schodowe o grubości 200mm
• Słupy, belki o zróżnicowanej grubości i geometrii
Ze względu na skomplikowaną geometrię oraz układ funkcjonalny budynków, projekt zawierał liczne nietypowe rozwiązania konstrukcyjne, takie jak:
• belki transferowe
• ruszty stalowe,

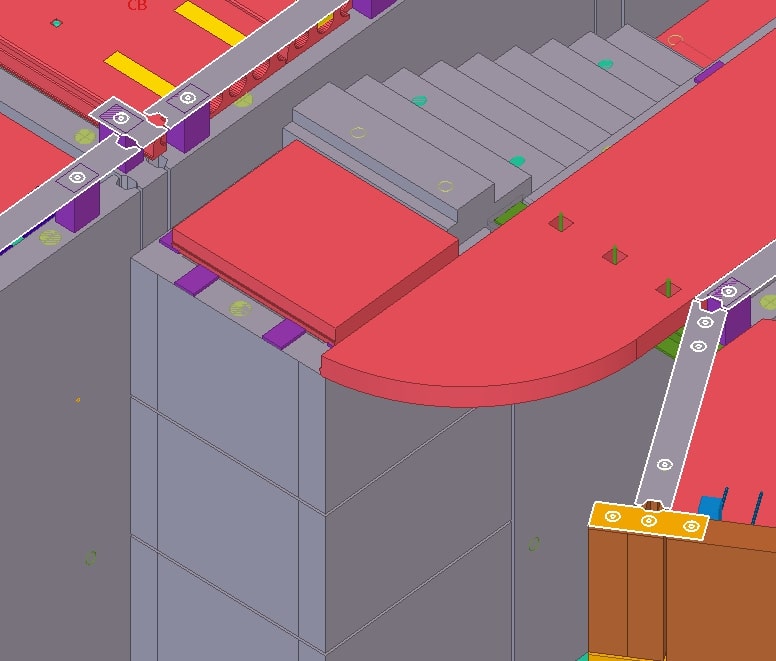

• wspornikowe balkony mocowane za pomocą specjalistycznych łączników minimalizujących mostki cieplne i zapewniających odpowiednią odporność ogniową.
Technologia i koordynacja BIM

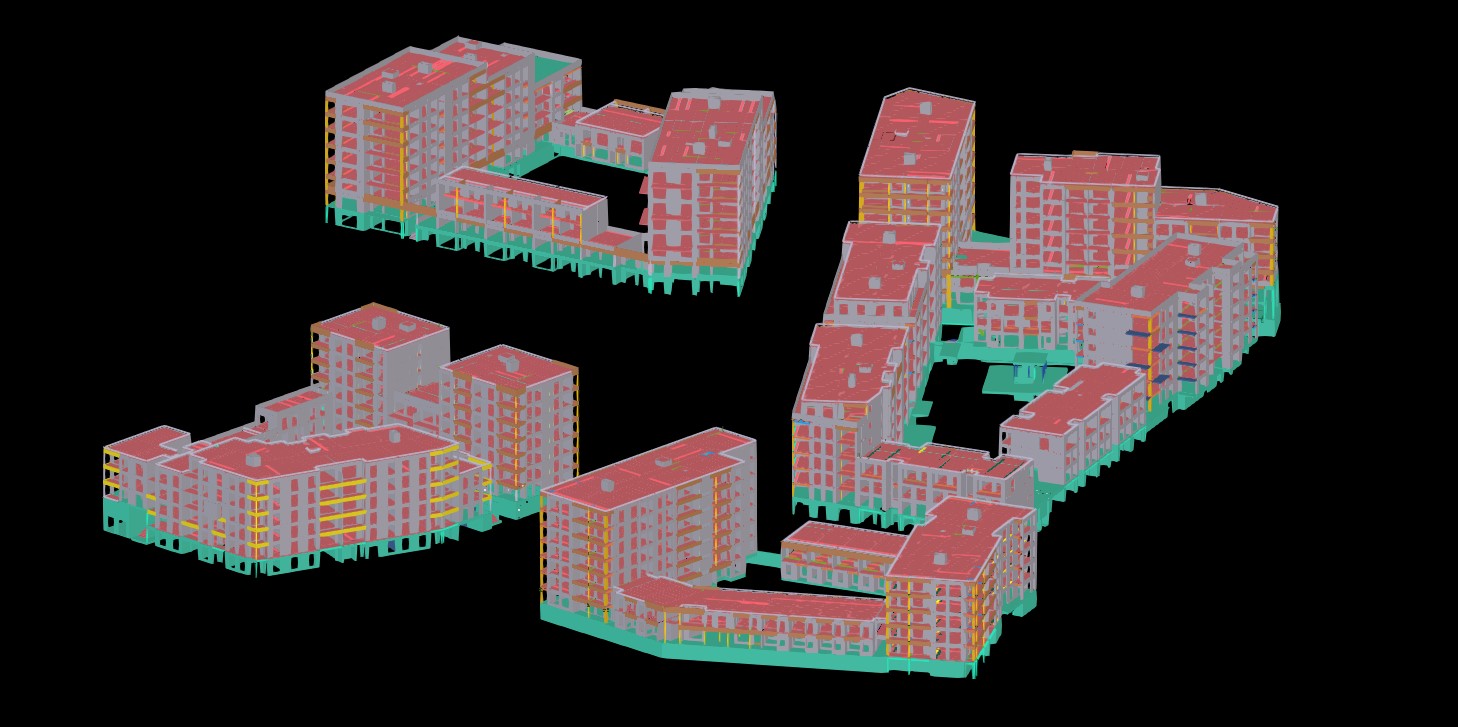

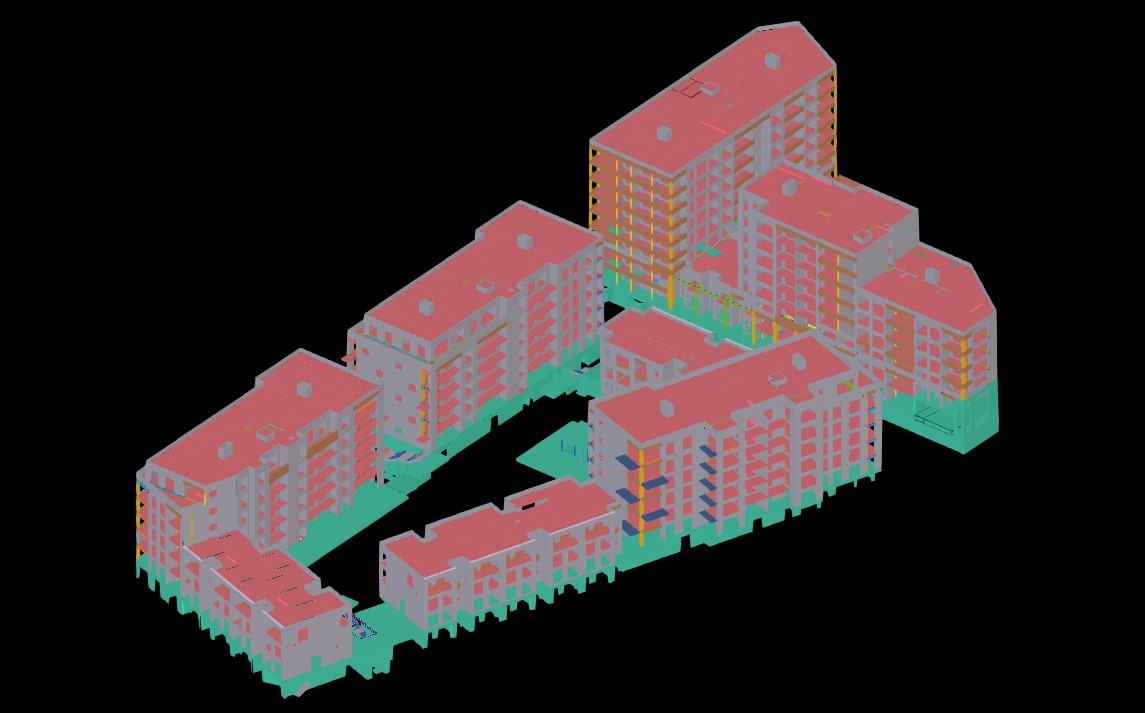

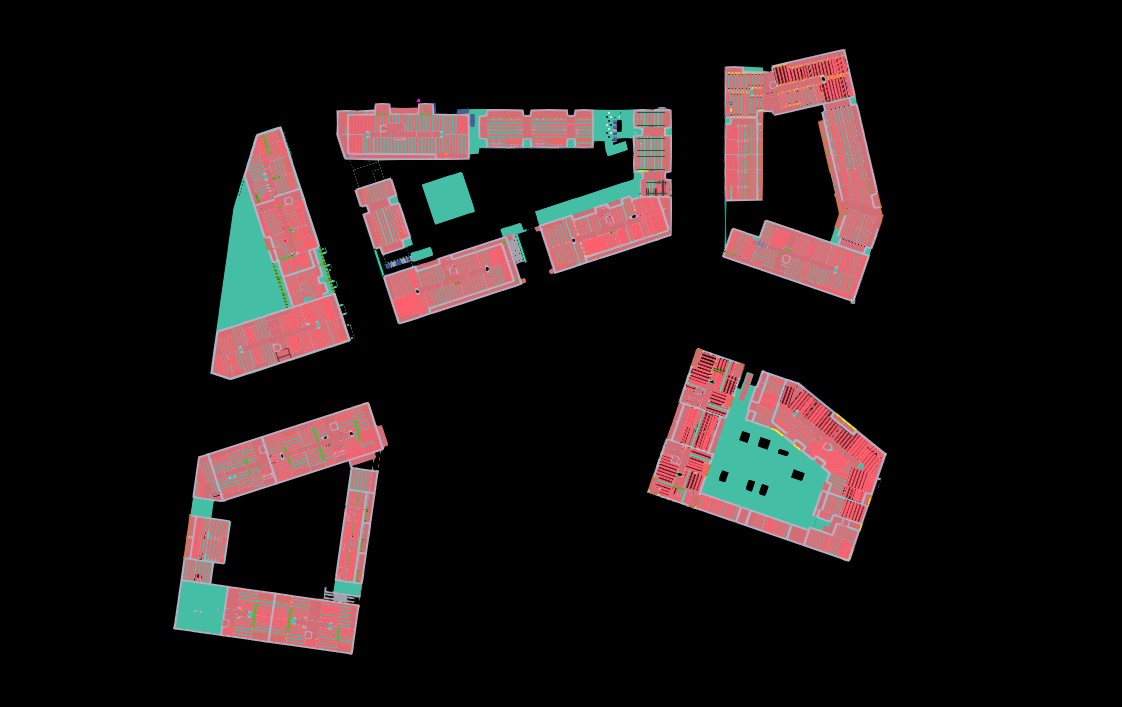

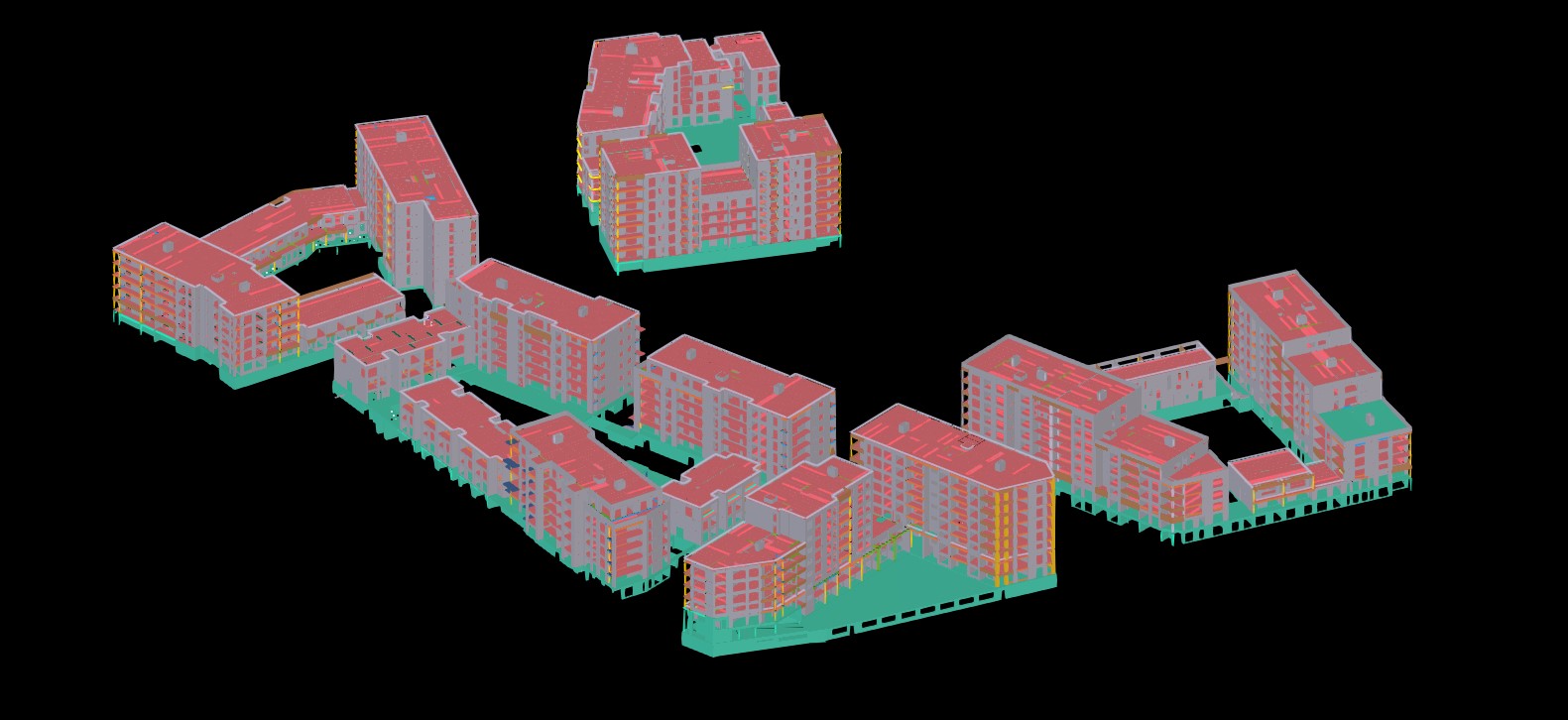

Projekt prowadzony jest w środowisku BIM, co pozwoliło na efektywną koordynację międzybranżową oraz szybką identyfikację i eliminację kolizji. Wymiana modeli 3D wraz z całą niezbędną dokumentacją wspierała współpracę zespołów projektowych oraz koordynację z wykonawcą i budową. Do zarządzania plikami i komunikacji między zespołami wykorzystywano platformę Dropbox, co usprawniło wymianę danych i dokumentacji.
Zastosowana metodologia projektowa znacząco przyczyniła się do płynności procesu montażowego, ograniczając liczbę błędów wykonawczych i konieczność zmian na etapie realizacji.
Wyzwania logistyczne i produkcyjne

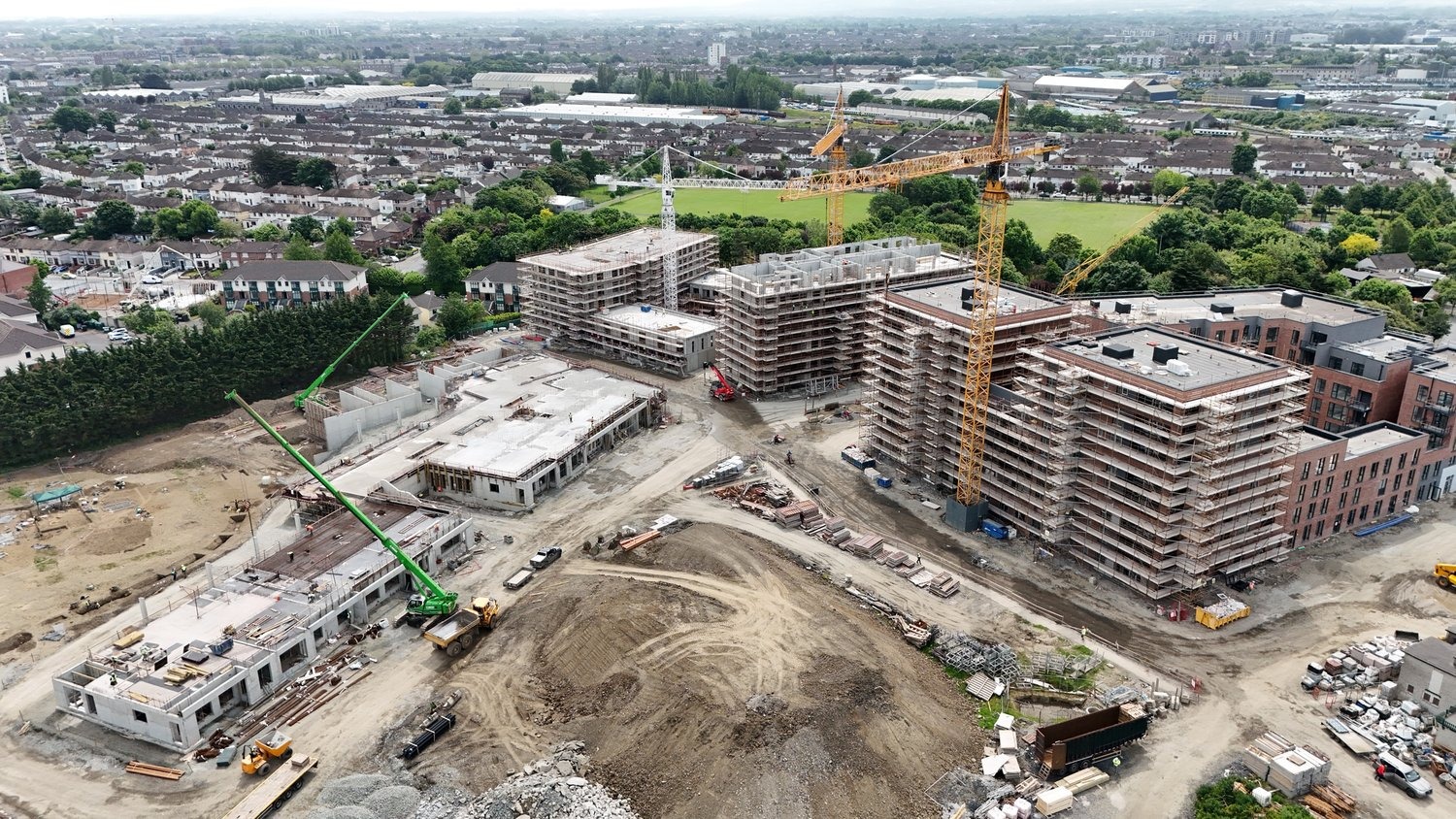

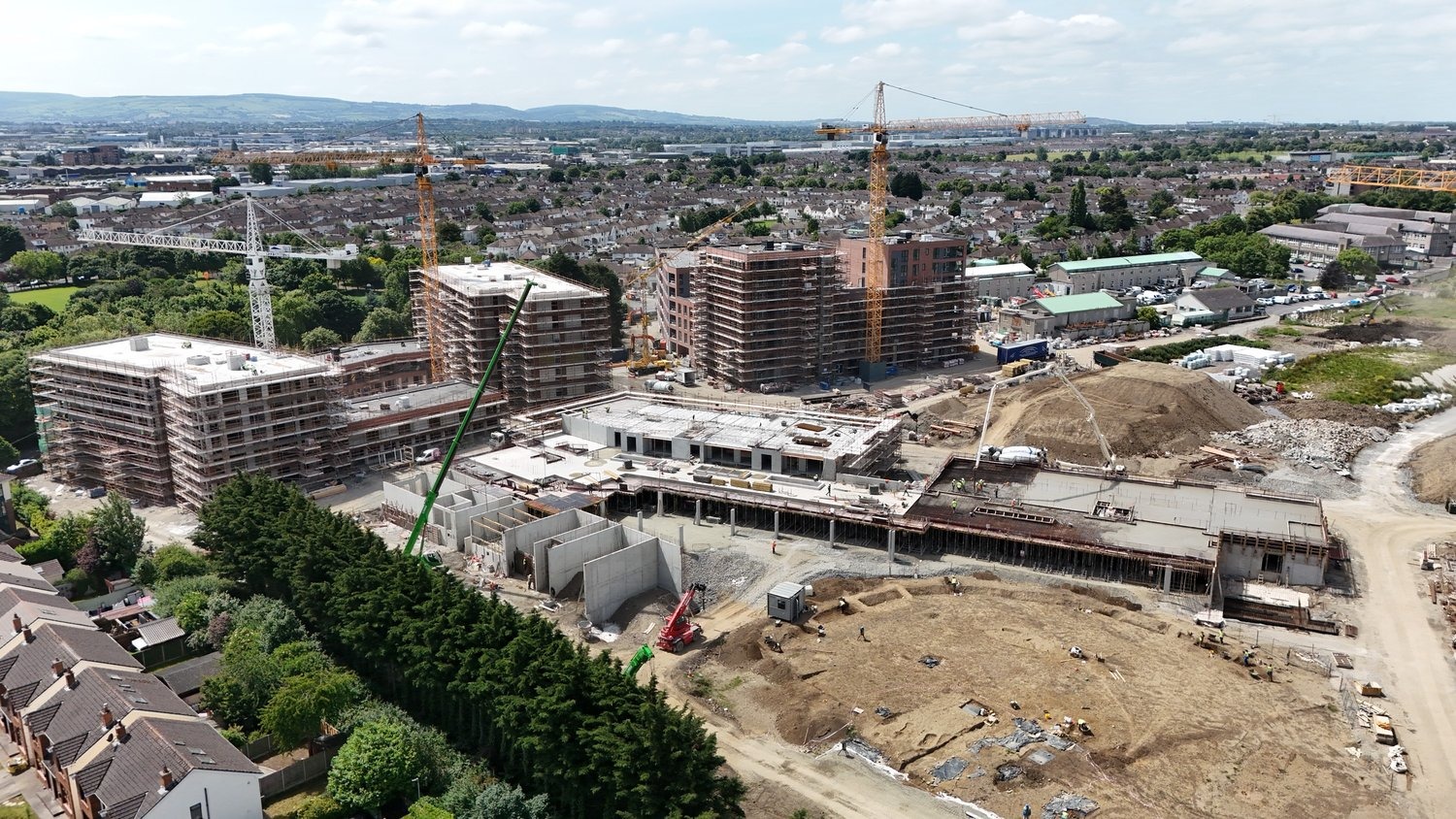

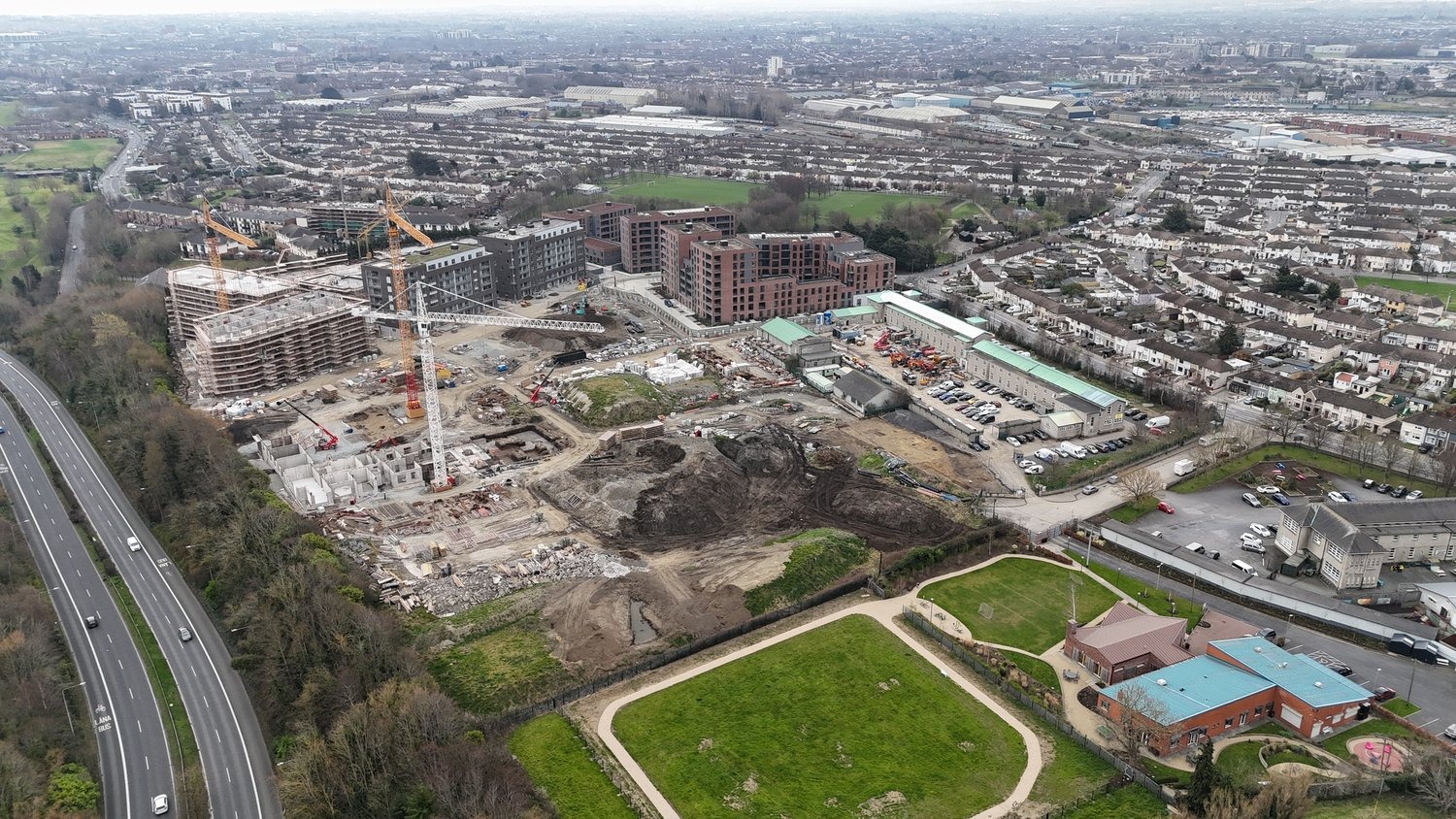

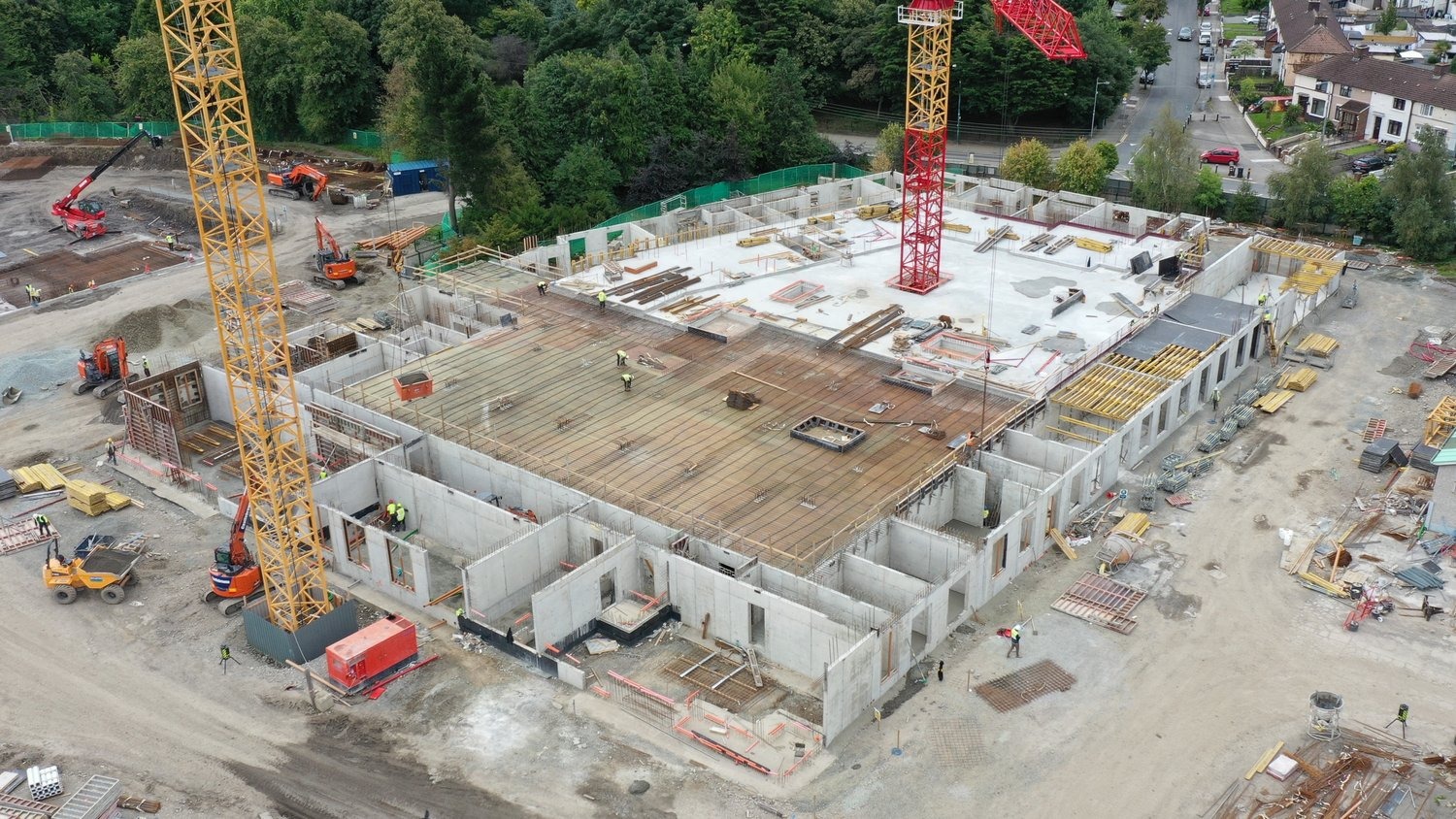

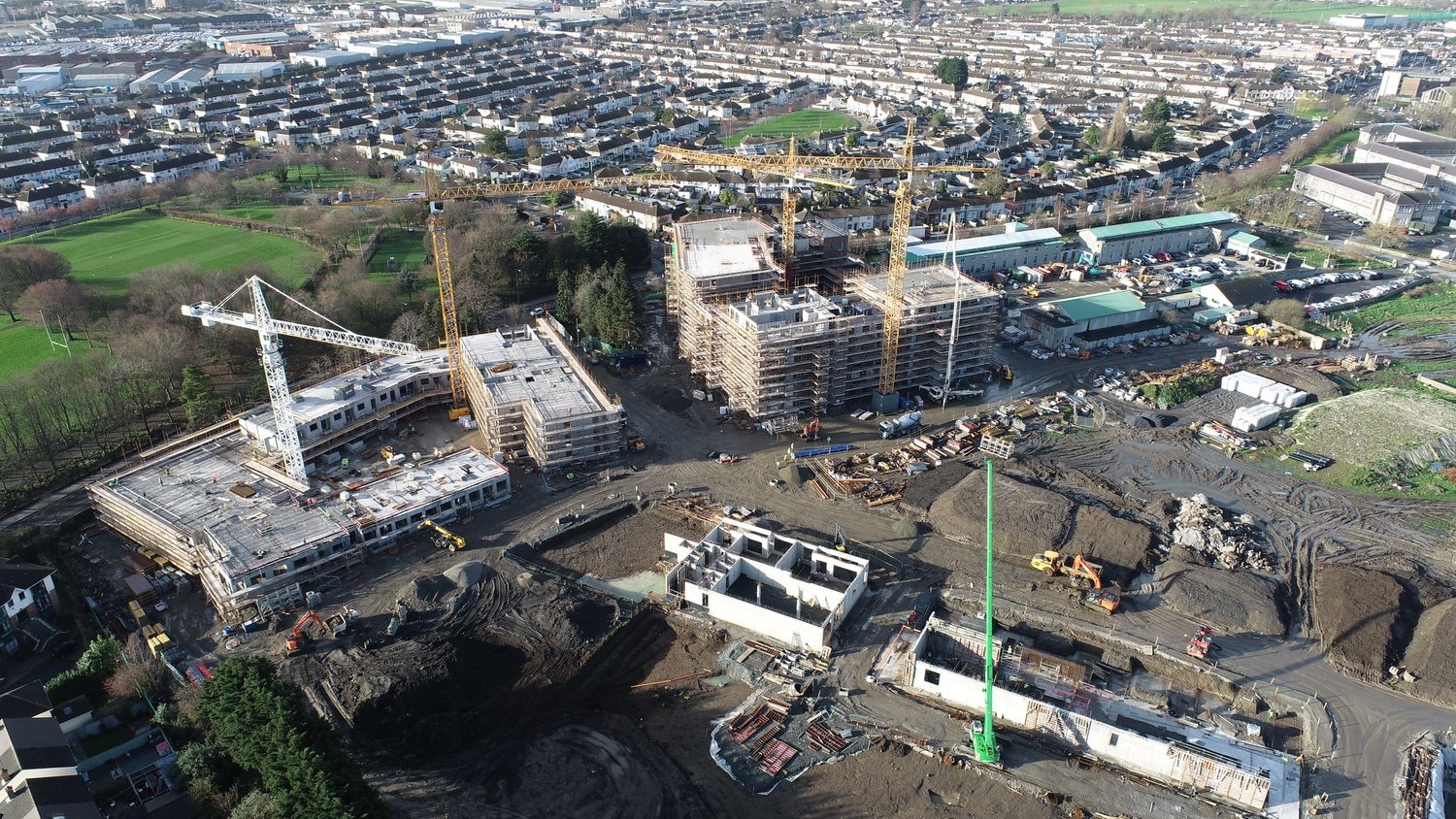

Jednym z największych wyzwań, z jakimi musieliśmy się zmierzyć (i mierzymy do tej pory), było ścisłe tempo realizacji konstrukcji. Często odstępy czasowe między montażem kondygnacji kolejnych bloków były bardzo krótkie, co wymagało niezwykle sprawnej organizacji zarówno po stronie produkcyjnej, jak i transportowej. Zespół prefabrykacyjny musiał zapewnić ciągłość dostaw i pełną gotowość elementów na kolejne etapy montażu – dokładność i terminowość były kluczowe.
W tym zakresie ogromną pomocą okazała się metodologia BIM oraz używane przez nas narzędzia, w tym Trimble Connect. Dzięki bieżącej koordynacji oraz pełnemu podglądowi modeli 3D możliwe było monitorowanie postępu prac zarówno na budowie, jak i w zakładzie prefabrykacji. Przejrzystość procesów pozwalała na efektywne planowanie, szybką reakcję i dotrzymywanie napiętych harmonogramów.
Na dzień dzisiejszy dostarczyliśmy następującą liczbę elementów:
• 7151 prefabrykowanych ścian,
• 502 prefabrykowane słupy,
• 1074 prefabrykowane belki,
• 9732 płyt prefabrykowanych (kanałowe, pełne sprężone, zbrojone),
• 365 prefabrykowanych biegów schodowych.

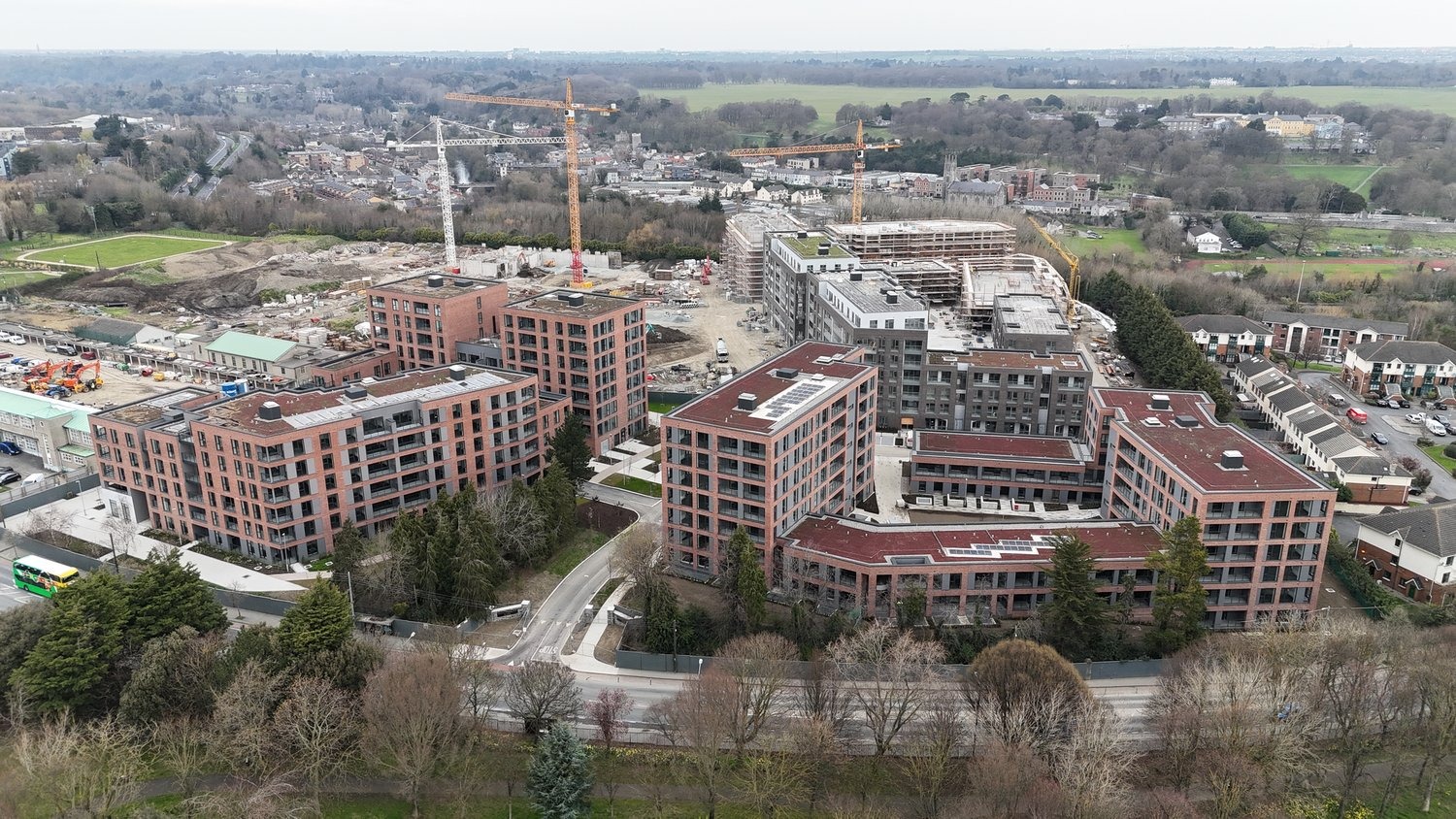

Projekt jest ciągle w realizacji, przed nami kolejne wyzwania na blokach G, H oraz A!
Ballyfermot – Residential Complex on the De La Salle Lands, Dublin
The Ballyfermot project is one of the largest residential developments currently underway in Dublin. Located on the former De La Salle lands, the scheme includes over 900 residential units comprising apartments, duplexes, and triplexes. The buildings vary in height — from low-rise, intimate 2–3 storey blocks to high-rise towers exceeding 12 storeys — and are arranged in a stepped courtyard layout. The project stands out due to its diverse architectural forms and the presence of balconies and rooftop terraces, which enhance its modern, urban character.
Scope of Our Work
Our design team was responsible for the comprehensive development of design, construction, and shop drawings for a significant part of the investment. To date, we have delivered documentation for:
• one of the three B blocks
• four C blocks
• six D blocks
• two F blocks
• currently working on four G blocks
• blocks H and A are in the pipeline.
Structural Solutions
The development is based on a precast concrete structure, which includes:

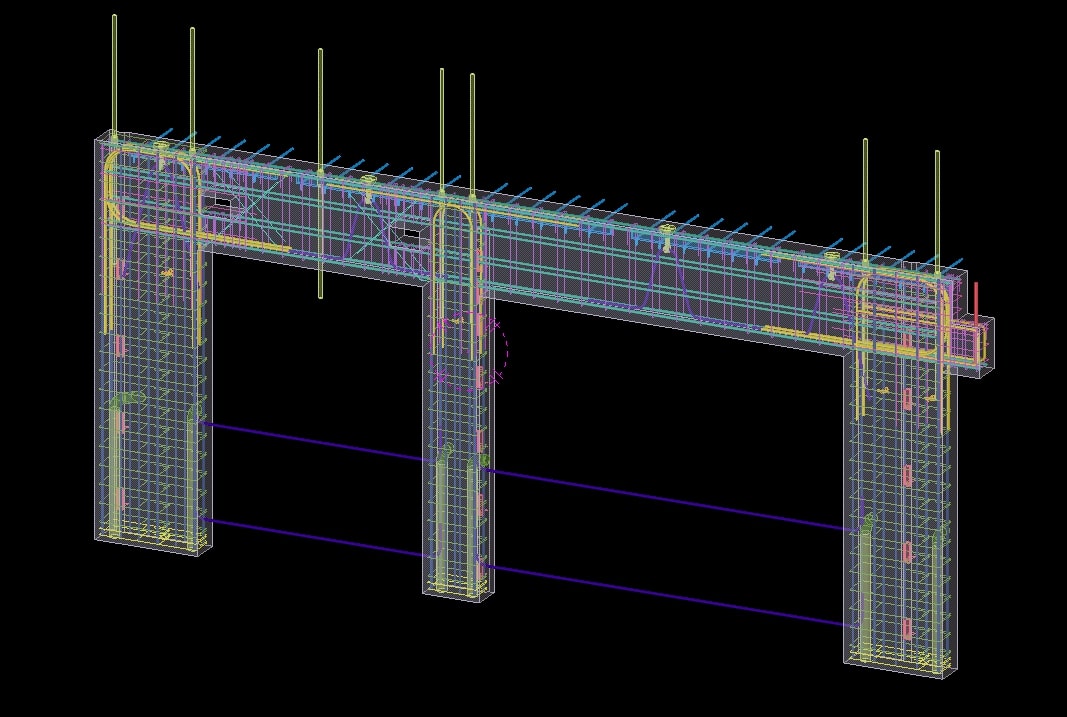

• precast walls with thicknesses of 200 mm and 250 mm
• precast floor slabs (pre-tensioned solid: 100 mm and 150 mm, hollow-core: 200 mm, and reinforced slabs), with a typical floor thickness of 290 mm
• precast stair flights with a thickness of 200 mm
• columns and beams of varied thickness and geometry

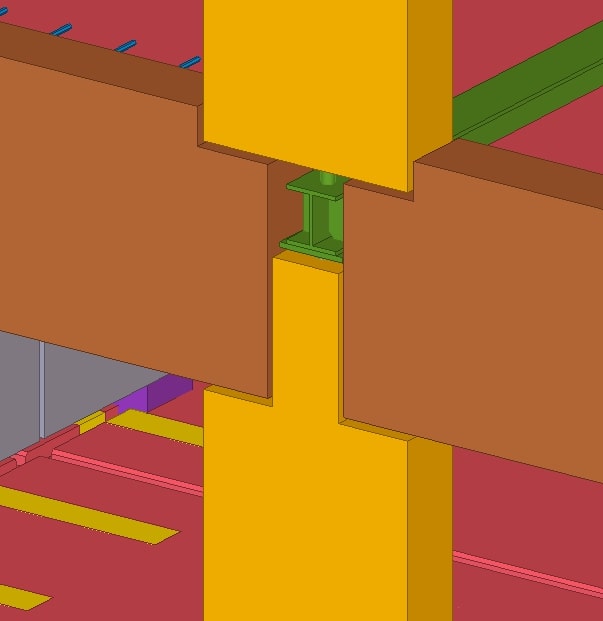

Due to the complex geometry and functional layout of the buildings, the design includes a number of non-standard structural solutions, such as:
• transfer beams
• steel grillages

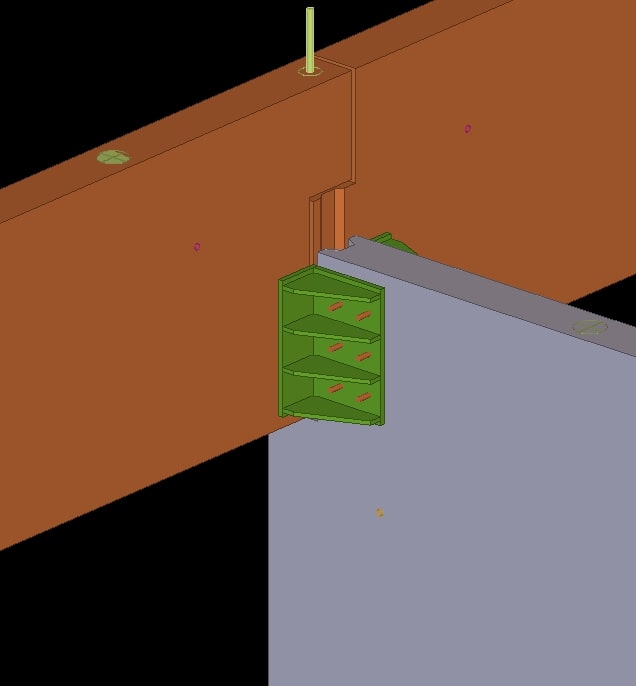

• cantilever balconies mounted using specialized connectors that minimize thermal bridging and ensure appropriate fire resistance
BIM Technology and Coordination
The project is being carried out in a BIM environment, which allowed for efficient cross-disciplinary coordination and fast clash detection and resolution. The exchange of 3D models along with all necessary documentation supported collaboration between design teams, contractors, and the construction site. Dropbox was used for file management and team communication, streamlining the data exchange process.
The adopted project methodology significantly contributed to the smooth assembly process, reducing on-site errors and the need for design changes during implementation.
Logistical and Production Challenges

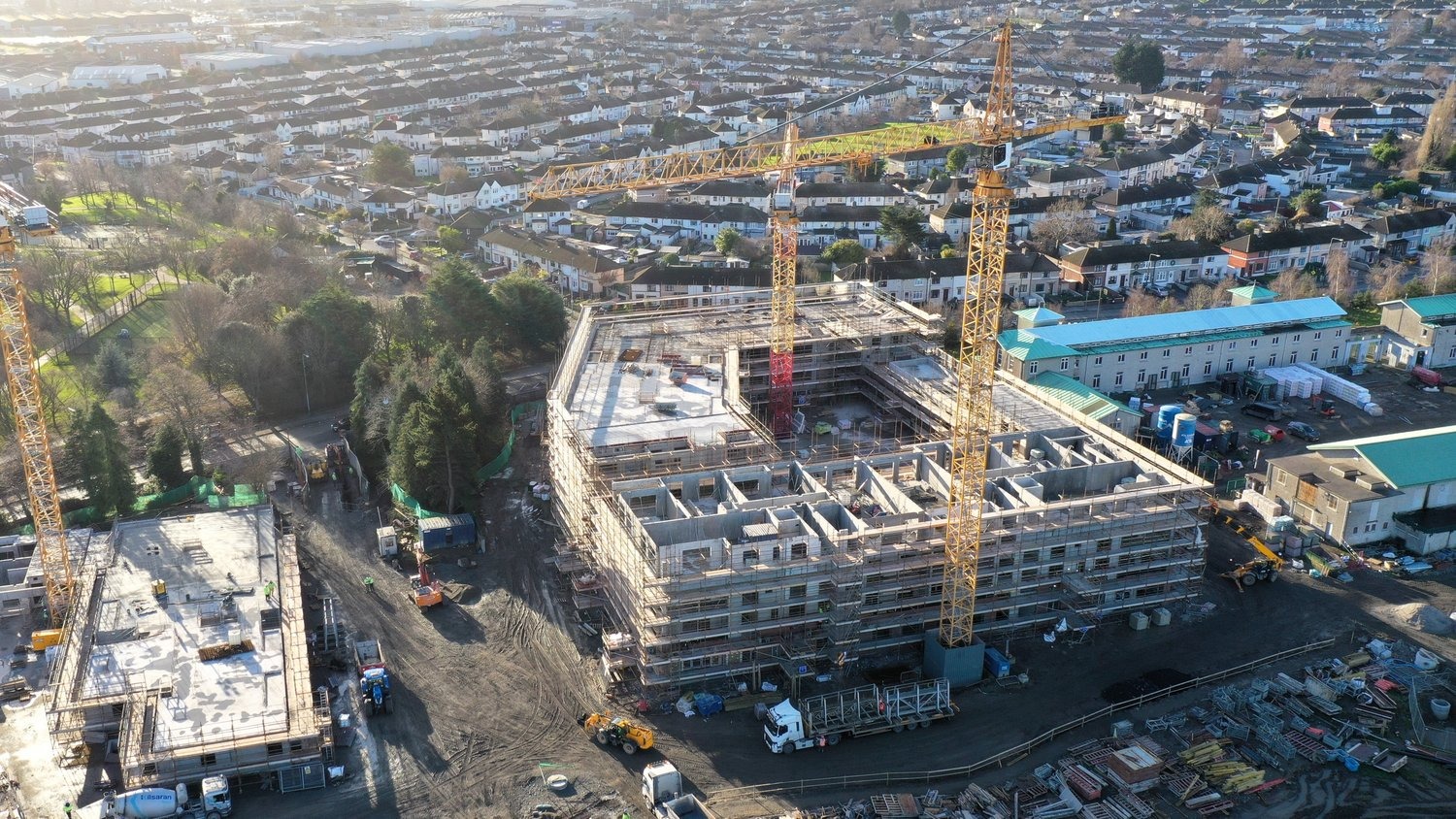

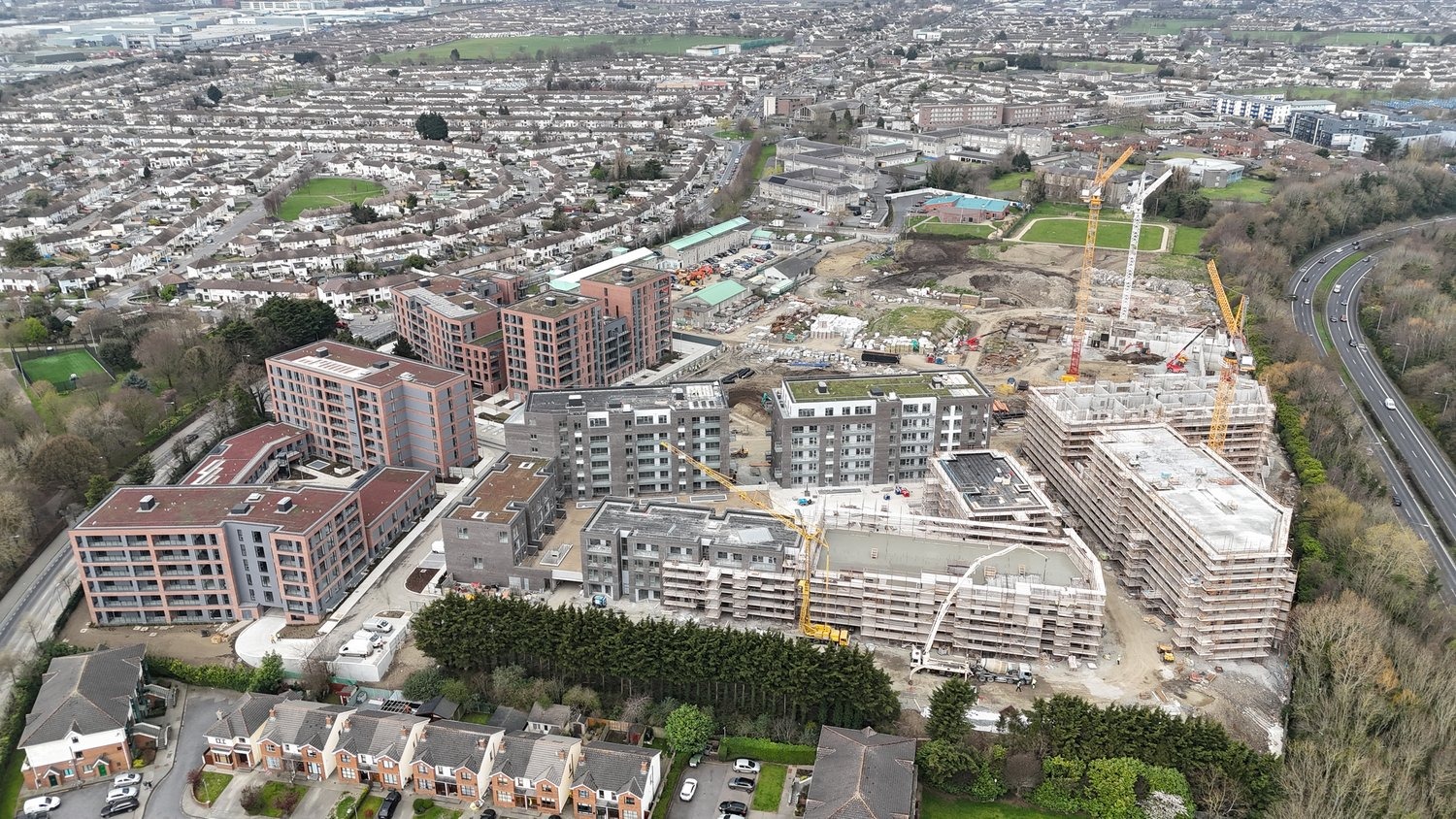

One of the major challenges we have faced (and continue to face) was the tight construction schedule. The time intervals between floor installations of consecutive blocks were often very short, demanding excellent coordination on both the production and logistics sides. The precast team had to ensure seamless delivery and complete readiness of elements for each upcoming assembly stage — precision and timeliness were critical.
In this area, the BIM methodology and the tools we used — especially Trimble Connect — proved to be extremely helpful. Continuous coordination and full access to 3D models enabled us to monitor progress on-site and at the precast plant. Process transparency allowed for effective planning, fast responses, and meeting tight deadlines.
Current Quantity of Delivered Elements (as of May 2025):
• 7151 precast walls
• 502 precast columns
• 1074 precast beams
• 9732 precast slabs (hollow-core, pre-tensioned solid, and reinforced)
• 365 precast stair flights
The project is still ongoing — with more challenges ahead on blocks G, H, and A!
