Categorie | Sport en recreatie |
---|---|
Jaar | 2025 |
Land | Benelux |
Organisatie | Dokman Bouw en Staal BV |
Auteur | Hardy Dokman |
Cliënt | Kartcentrum Lelystad |
Plaats van constructie | Lelystad |
Tags | Tekla StructuresSteel |
In november 2024 zijn de eerste gesprekken gestart voor de realisatie van een nieuwe kantine en ontvangstruimte voor Kartcentrum Lelystad. Dokman Bouw en Staal kreeg hierbij de opdracht voor het ontwikkelen, begroten, produceren en monteren van het project, met als opleverdatum 10 april 2025.
Direct na de eerste overleggen op 11 november 2024 zijn we begonnen met het opzetten van het 3D-model in Tekla Structures, dat gedurende het hele proces als leidend ontwerp- en coördinatiemodel is gebruikt. Diverse constructeurs (staal, fundering en detailconstructie) hebben ons ondersteund tijdens dit proces.

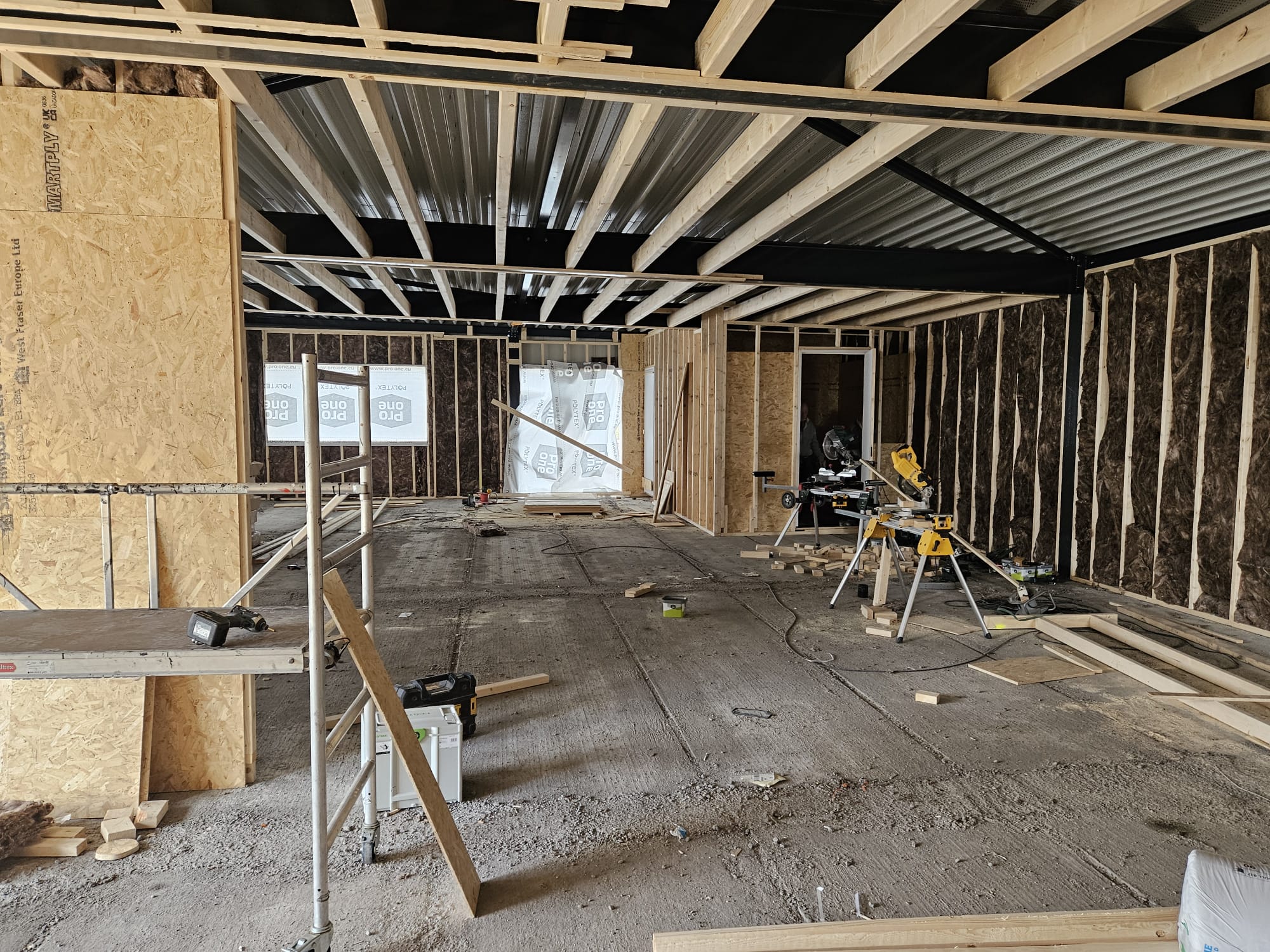

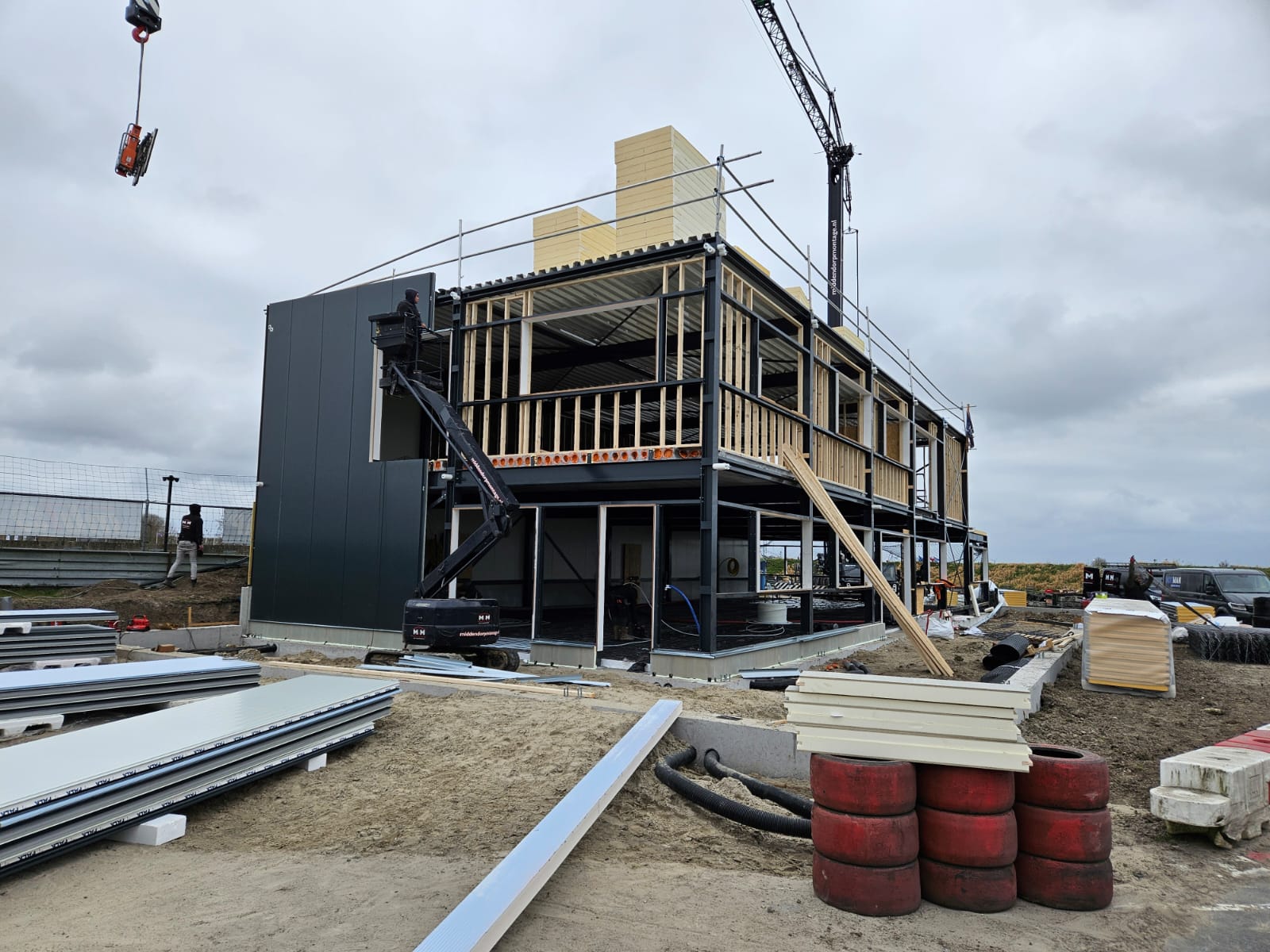

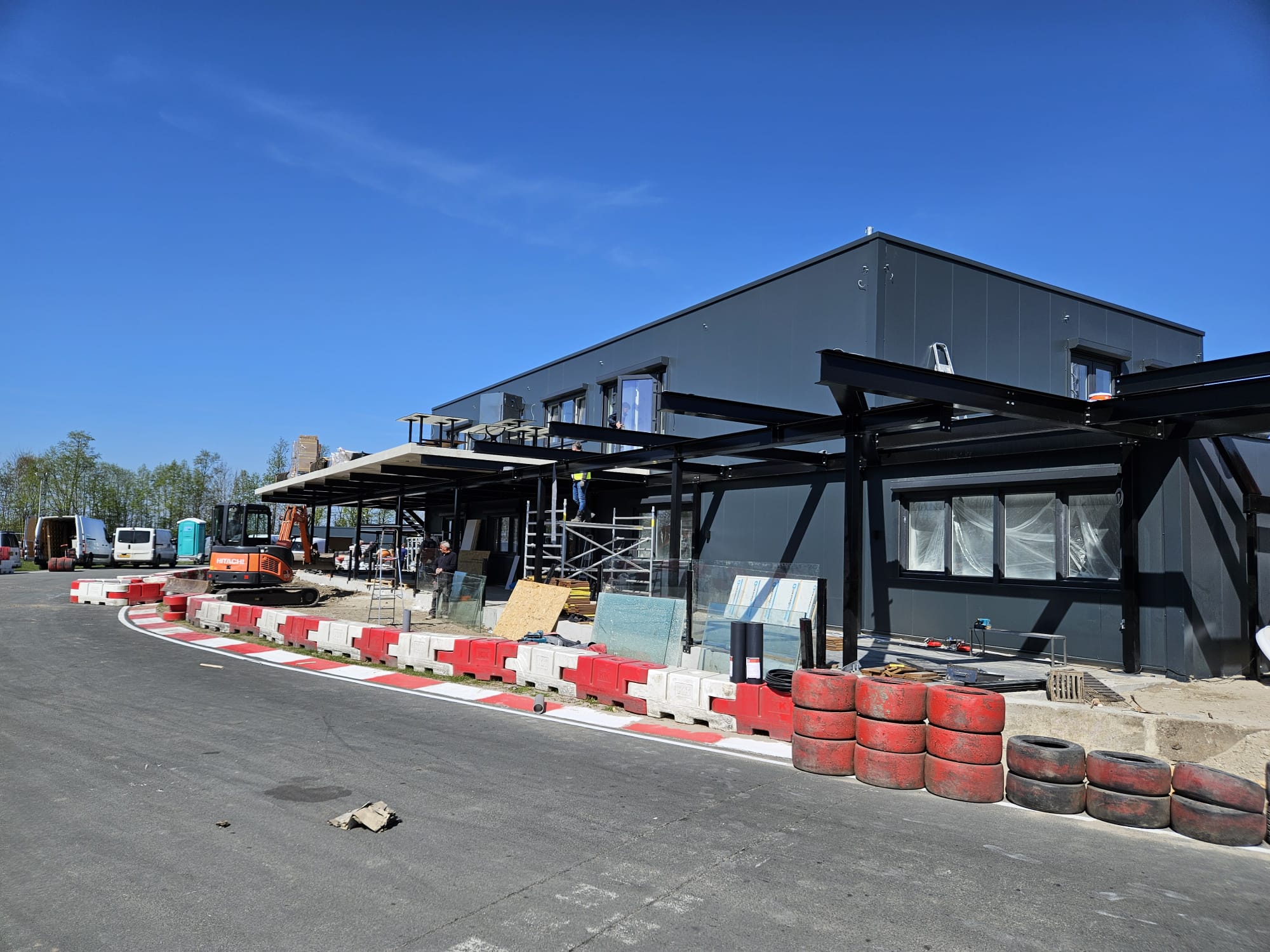

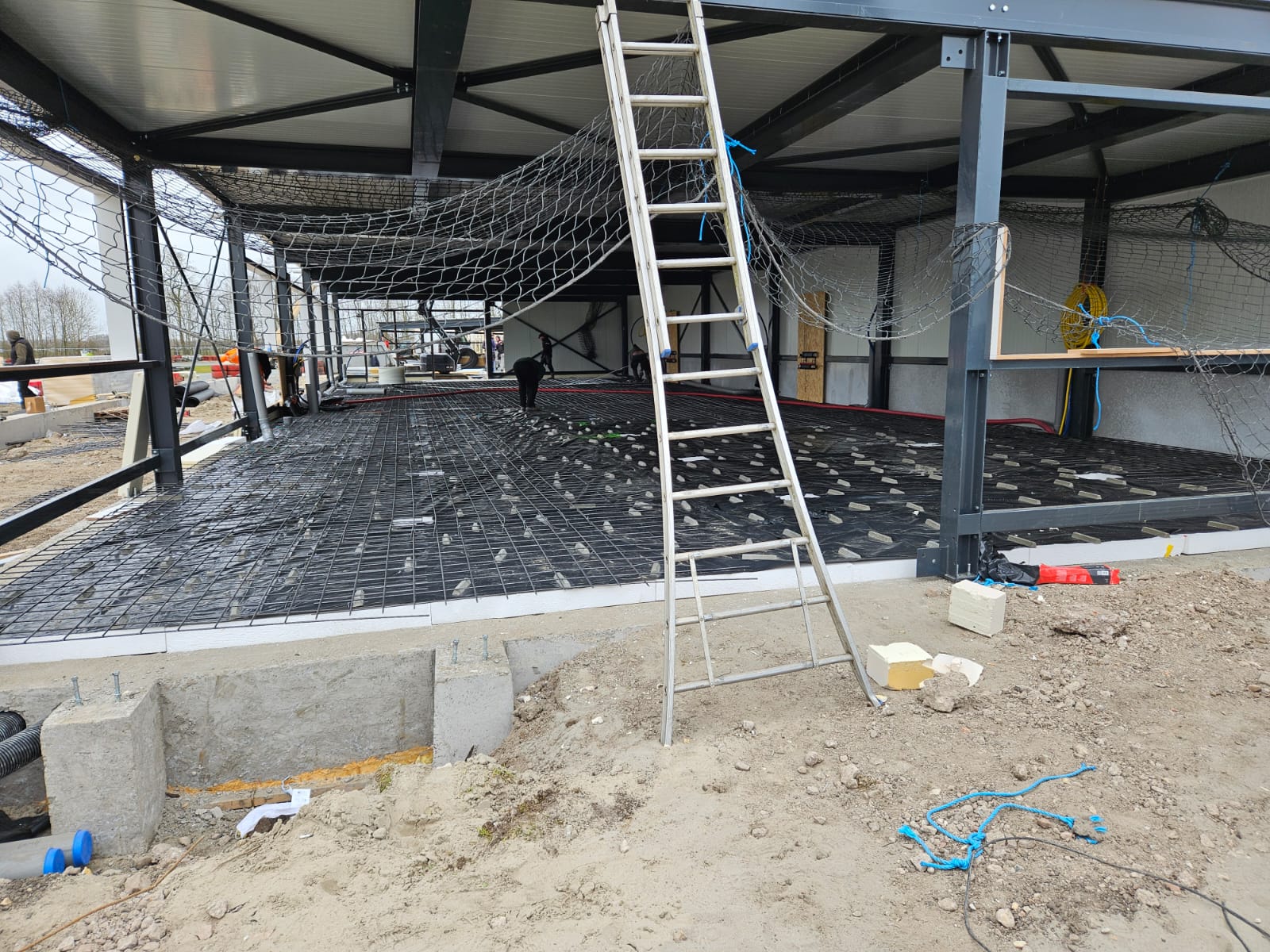

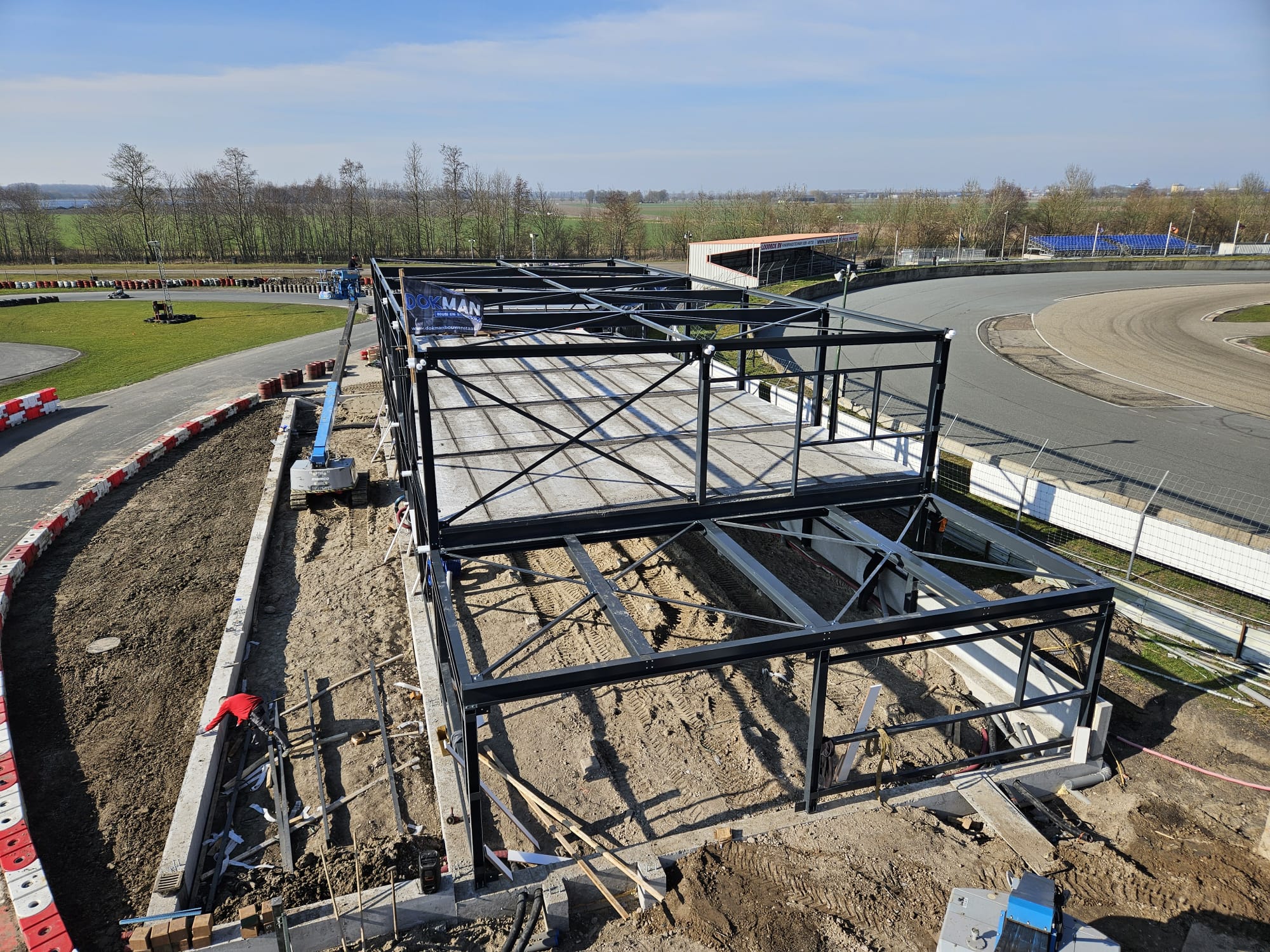

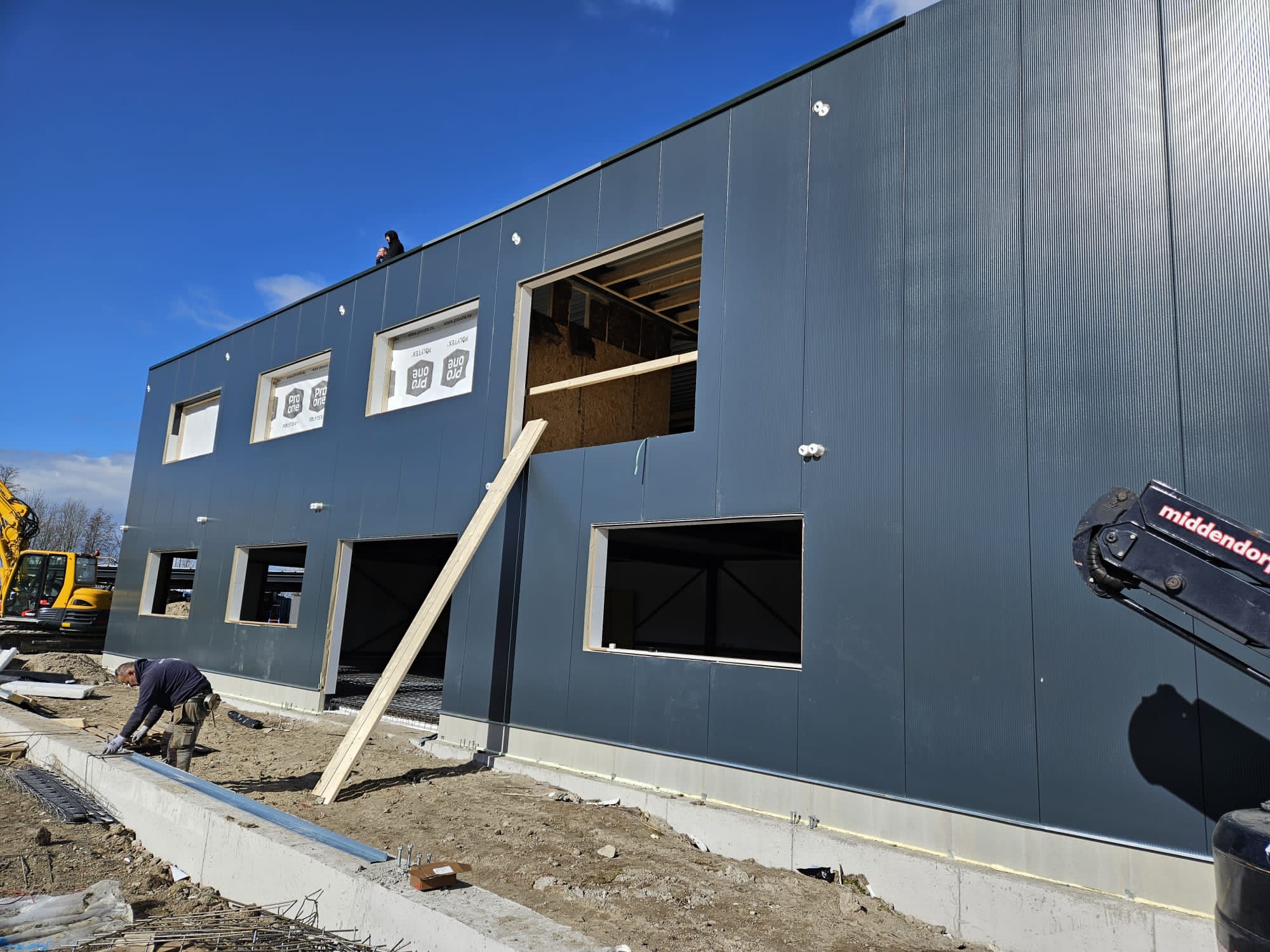

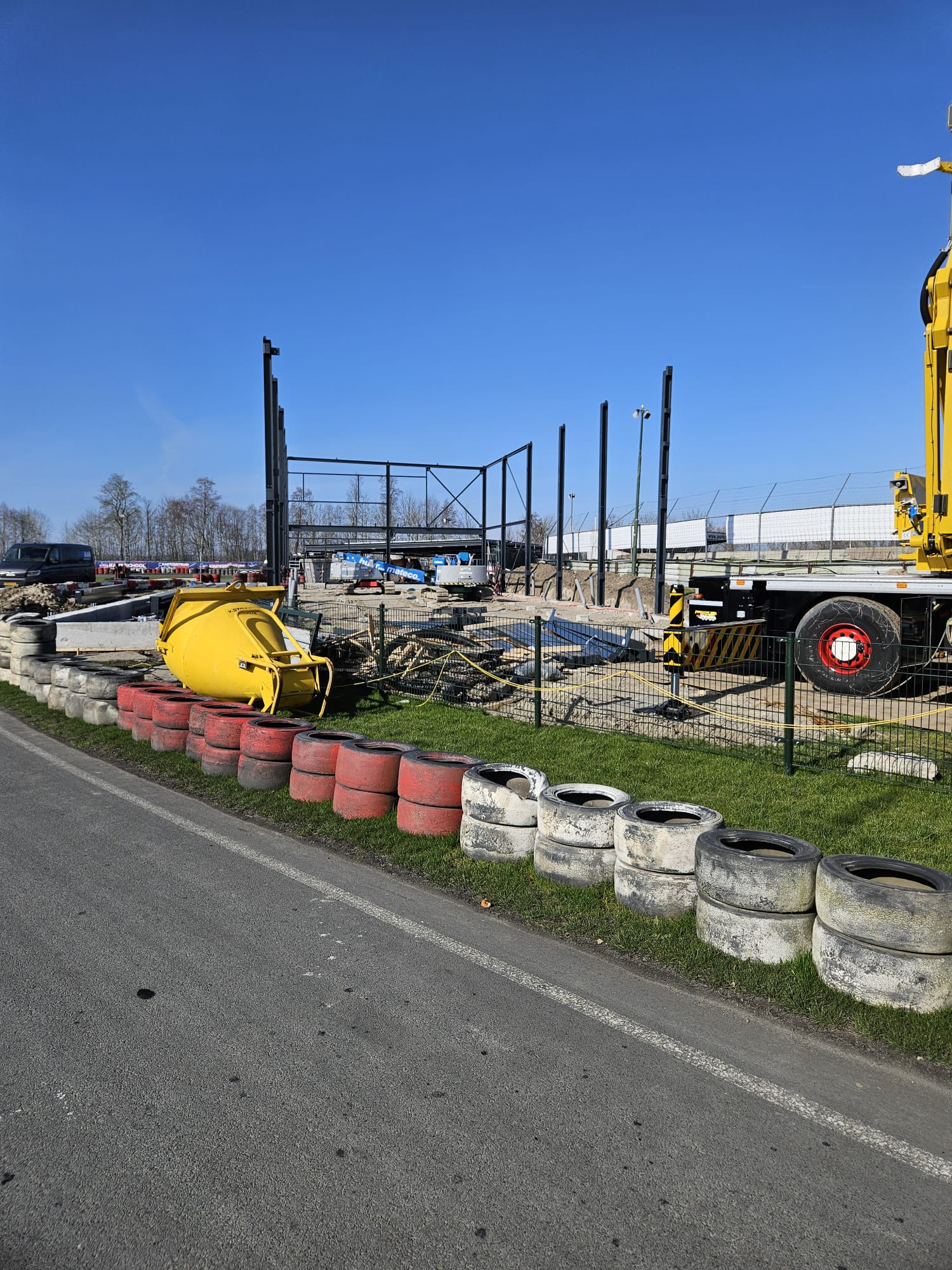

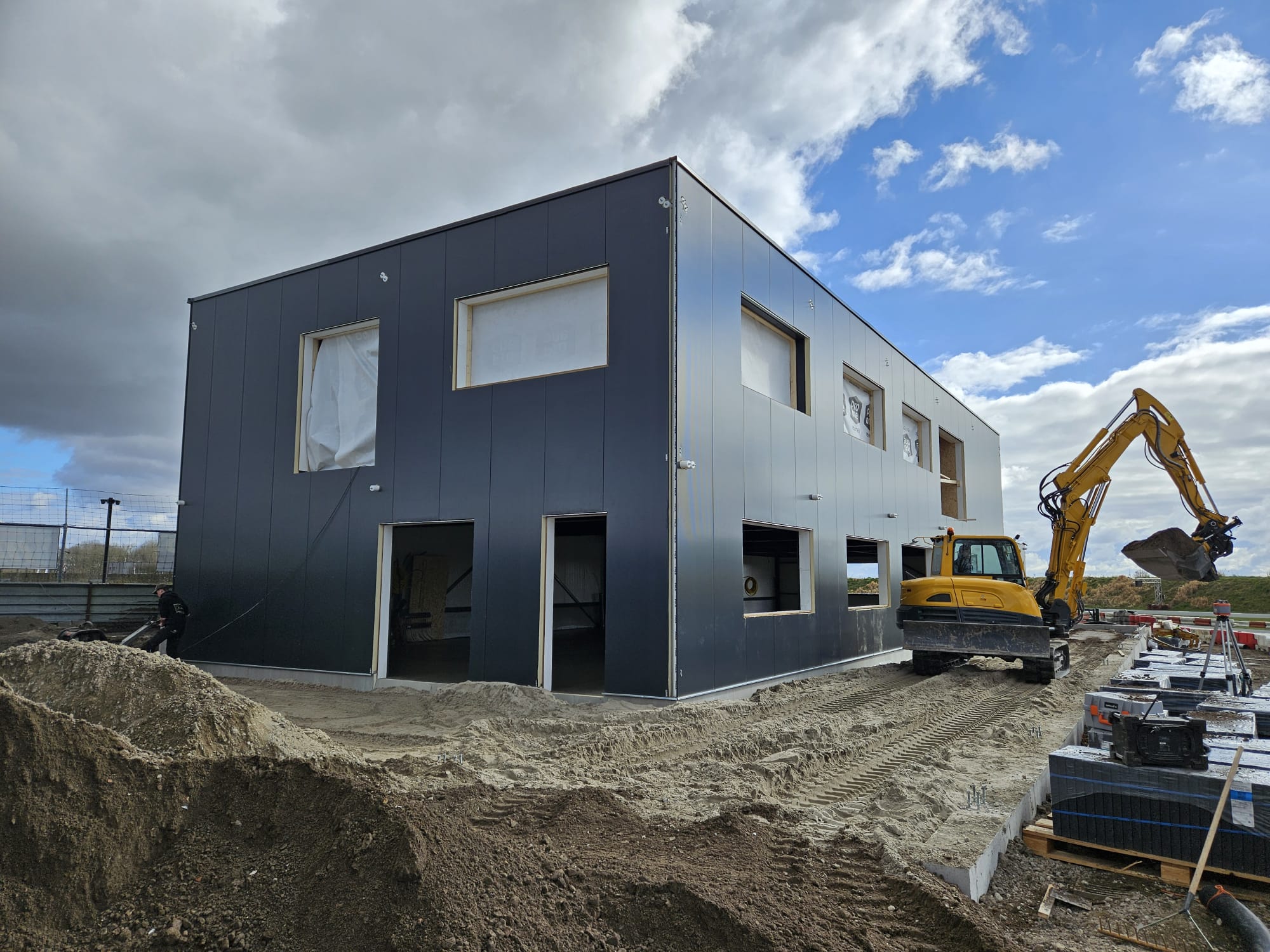

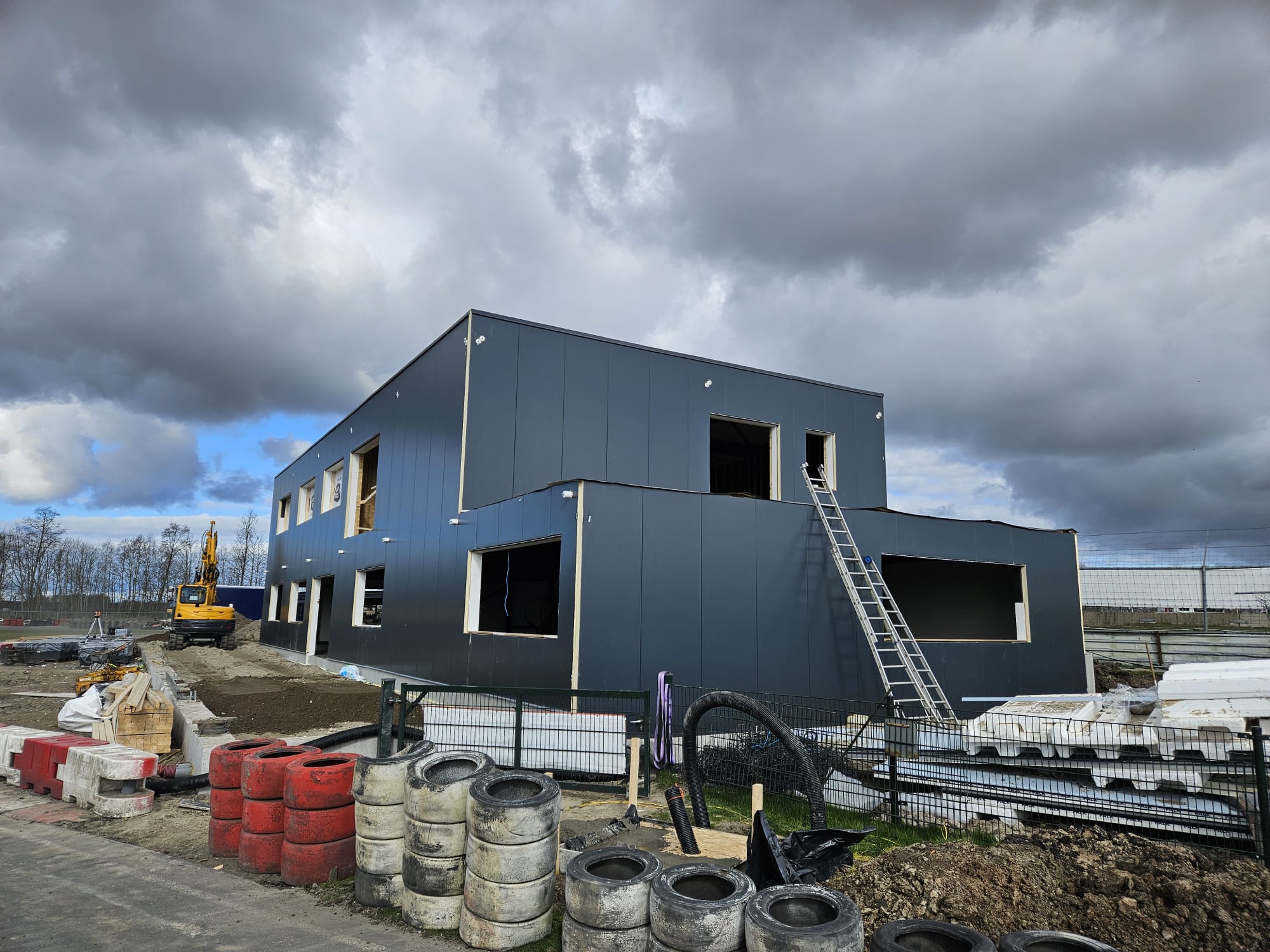

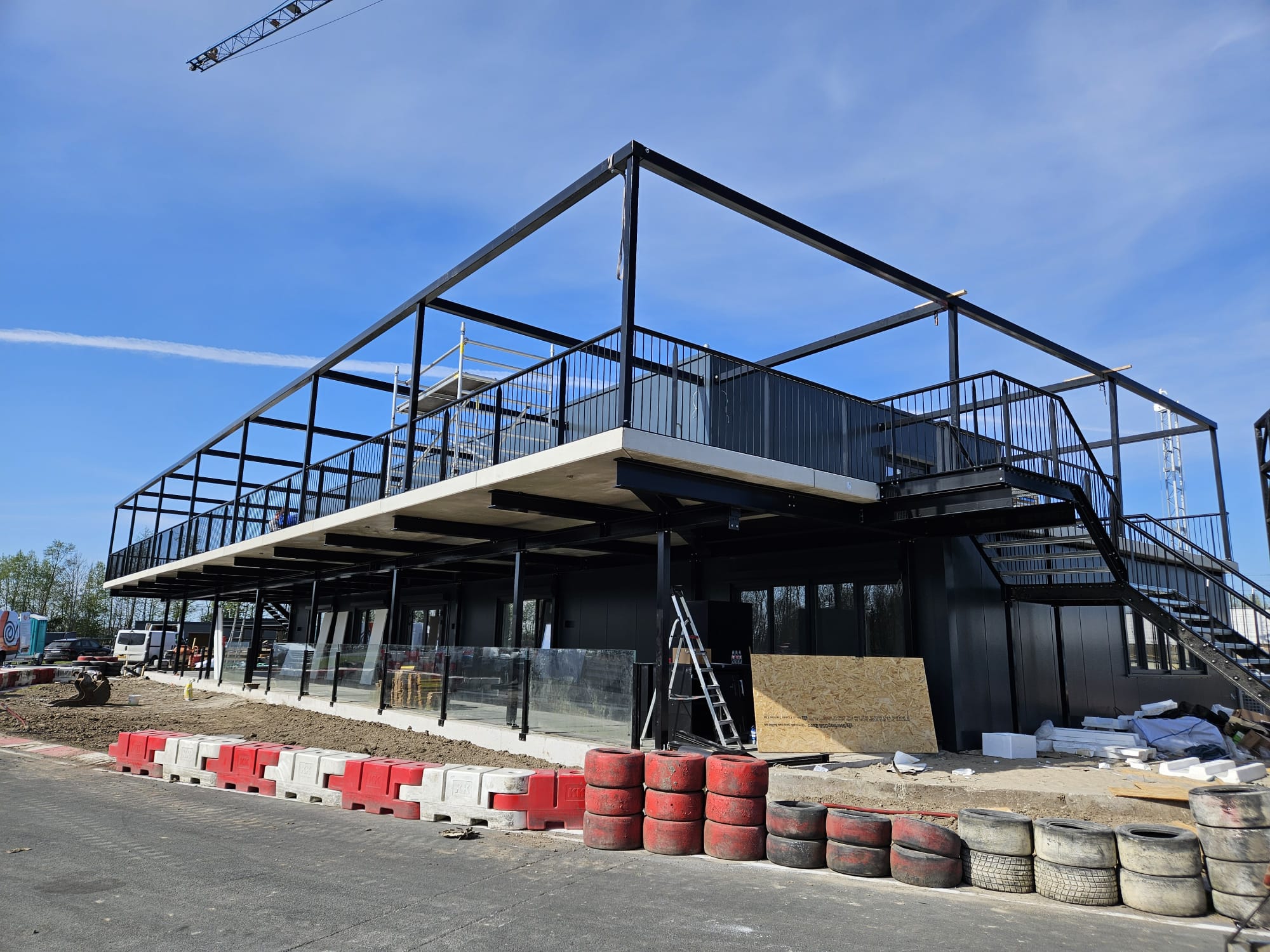

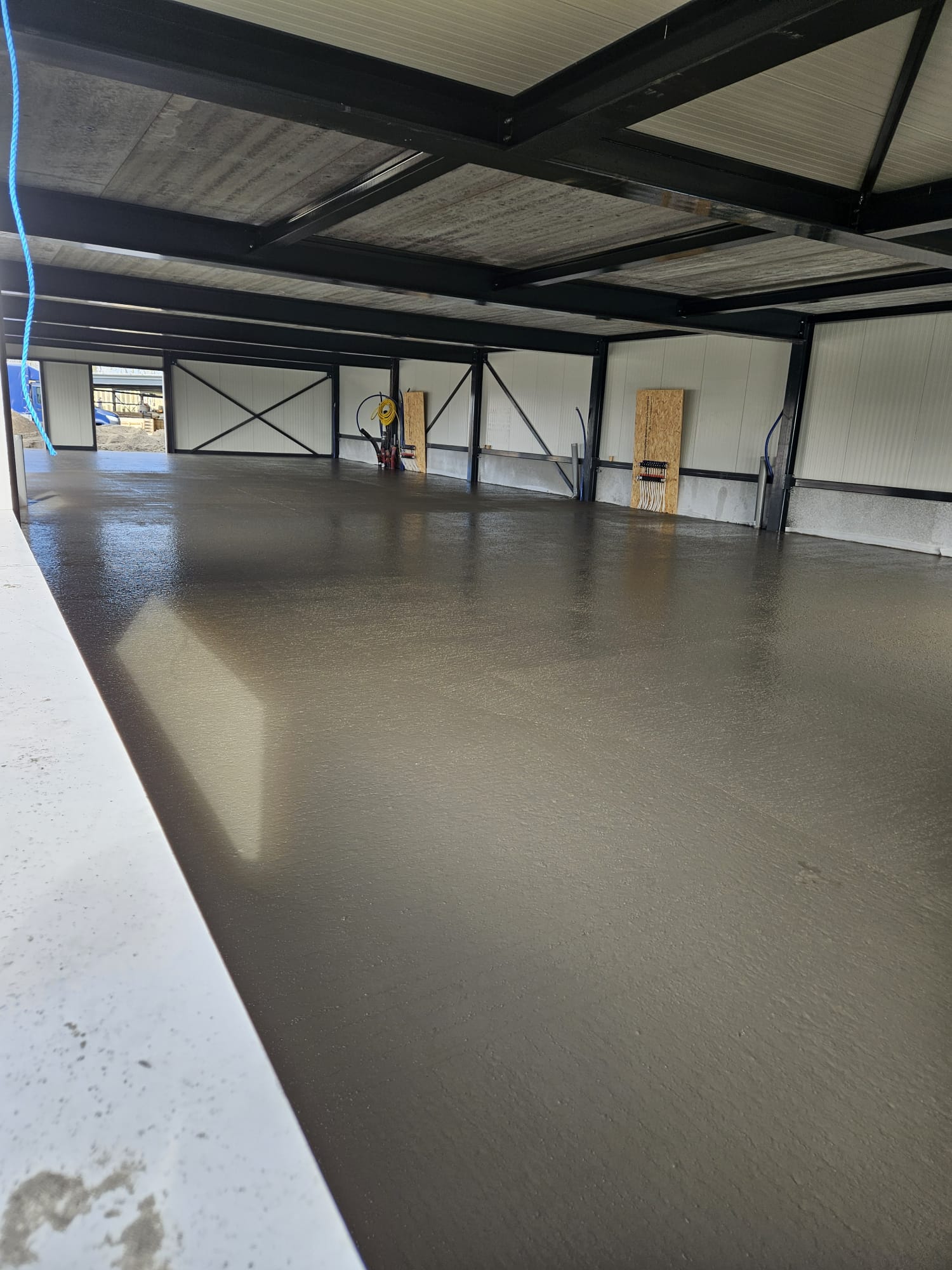

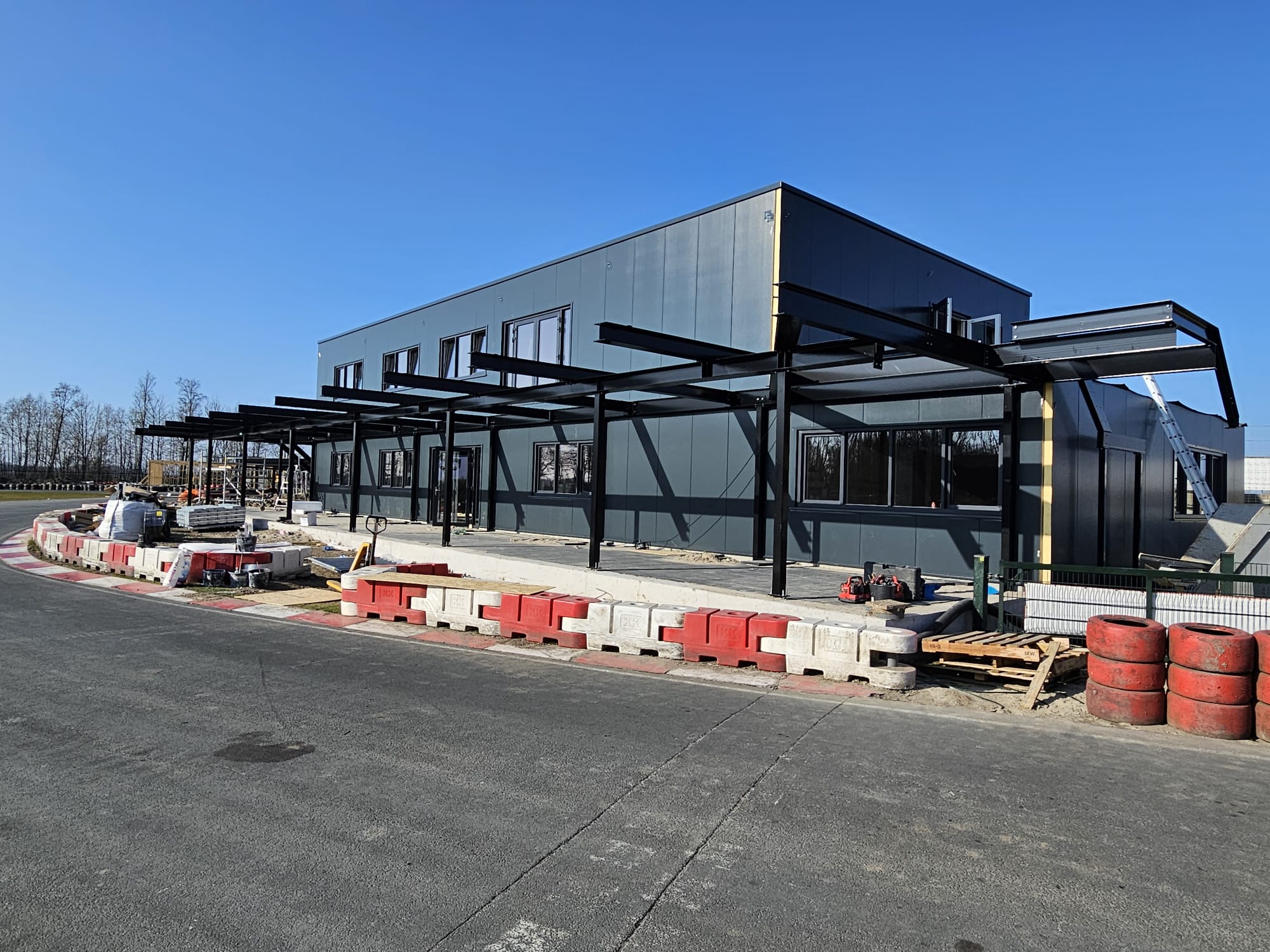

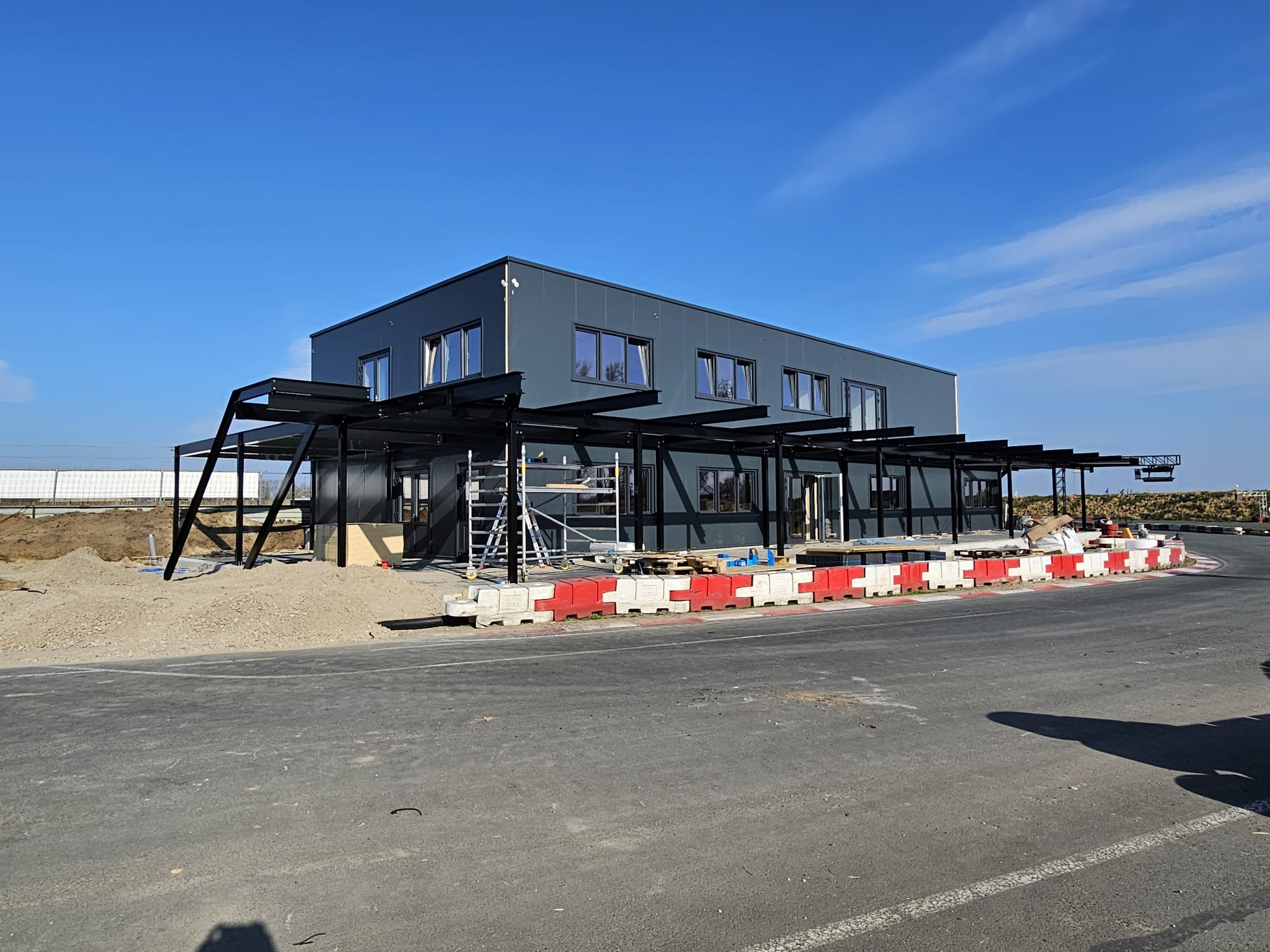

Op 24 december 2024 ontvingen wij formeel de opdracht tot realisatie. Vanwege het kerstreces konden de betrokken nevenaannemers pas op 8 januari 2025 worden ingeschakeld. Nadat de bestaande bebouwing was gesloopt, zijn op 6 februari 2025 de heiwerkzaamheden gestart. Aansluitend zijn de funderingswerkzaamheden uitgevoerd, waarna de montage van de bovenbouw volgde. Op 3 maart 2025 is gestart met het opbouwen van de staalconstructie. Exact 28 werkdagen later is het complete project succesvol opgeleverd.
In Tekla Structures is onder meer uitgewerkt:
Tijdens het hele project diende het Tekla-model als referentie voor diverse controles en afstemming met constructeurs (staal, fundering en detailconstructie).
Over Dokman Bouw en Staal
Dokman Bouw en Staal is een jong bedrijf uit Heeten, onder dagelijkse leiding van Mario Dokman. De tekenwerkzaamheden voor dit project zijn verzorgd door Hardy Dokman, de vader van Mario. Na zijn pensioen is Hardy gestart met het modelleren van bouwprojecten in Tekla Structures, inmiddels alweer drie jaar met veel passie.
In November 2024, initial discussions began for the construction of a new canteen and reception area for Kart Center Lelystad. Dokman Bouw en Staal was hereby commissioned to develop, budget, produce and assemble the project, with a completion date of April 10, 2025.
Immediately after the initial consultations on November 11, 2024, we started setting up the 3D model in Tekla Structures, which was used as the leading design and coordination model throughout the process. Several structural engineers (steel, foundation and detail construction) supported us during this process.
On December 24, 2024, we formally received the order for realization. Due to the Christmas recess, the secondary contractors involved could not be engaged until January 8, 2025. After the existing buildings were demolished, the piling work started on February 6, 2025. This was followed by foundation work, which was followed by the assembly of the superstructure. On March 3, 2025, erection of the steel structure began. Exactly 28 working days later, the complete project was successfully delivered.
Worked out in Tekla Structures included:
Throughout the project, the Tekla model served as a reference for various checks and coordination with structural engineers (steel, foundation and detail construction).
About Dokman Bouw en Staal
Dokman Bouw en Staal is a young company based in Heeten, under the daily management of Mario Dokman. The drawing work for this project was handled by Hardy Dokman, Mario’s father. After his retirement, Hardy started modeling construction projects in Tekla Structures, now for three years with great passion.
